Umbau des Rechenzentrums

Phase 3: Umzug der Server

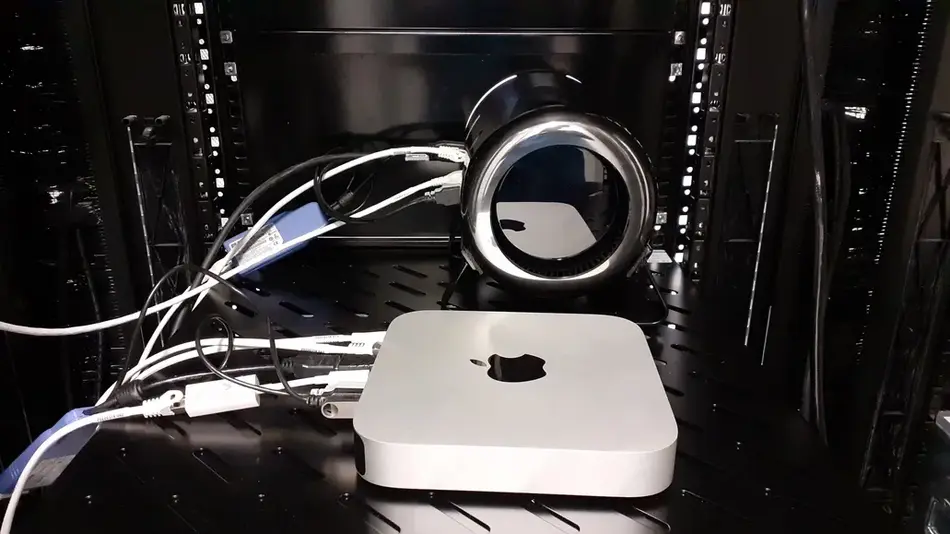

Die Apple ESXi sind umgezogen

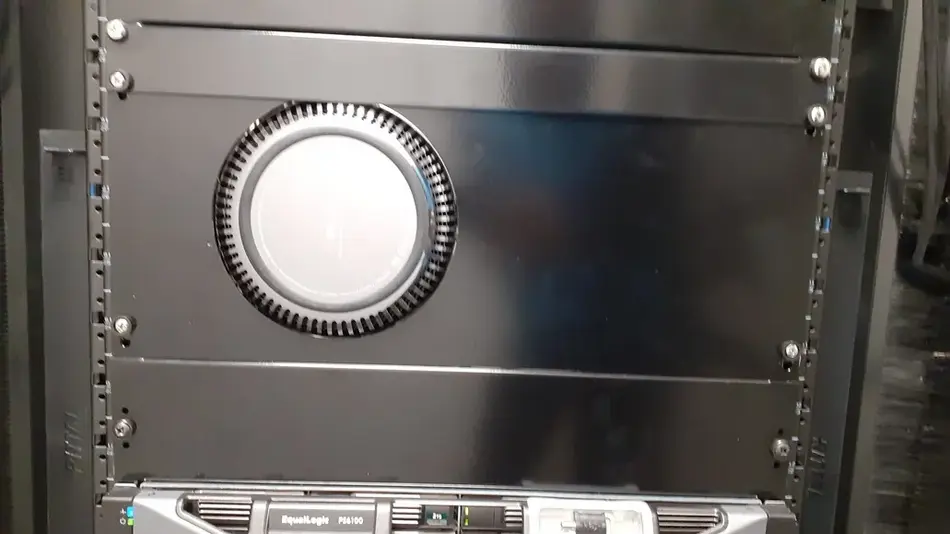

...von vorne

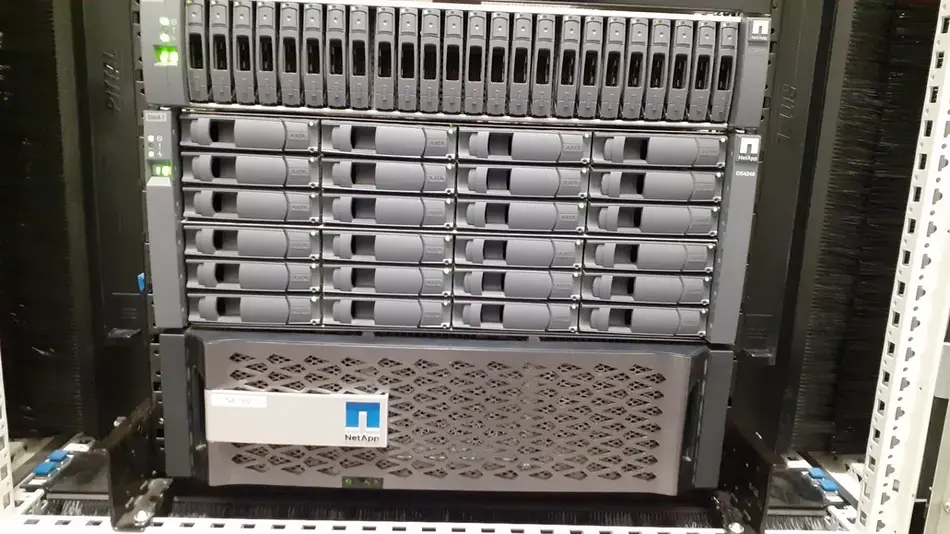

der zweite File-Cluster ist umgezogen

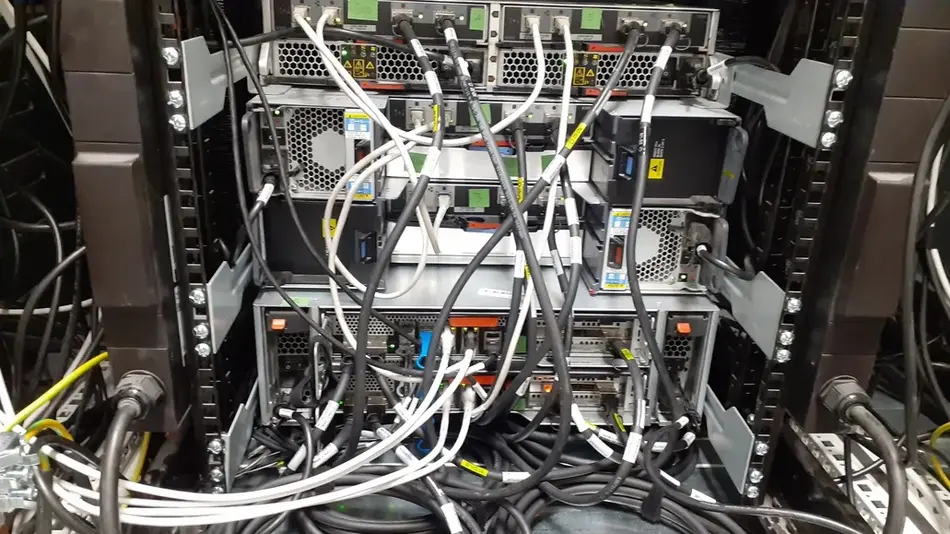

von hinten

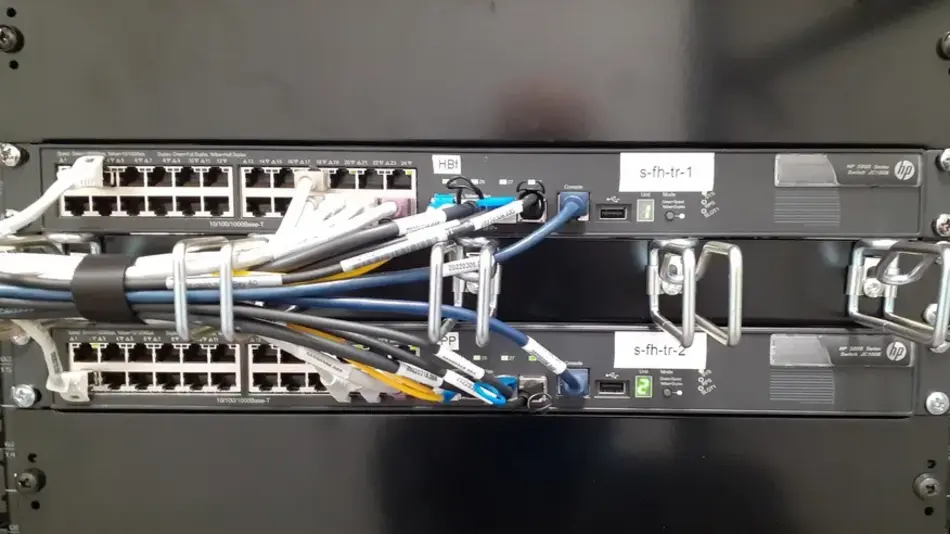

Die Internetanbindung ist (fast) unterbrechungsfrei umgezogen

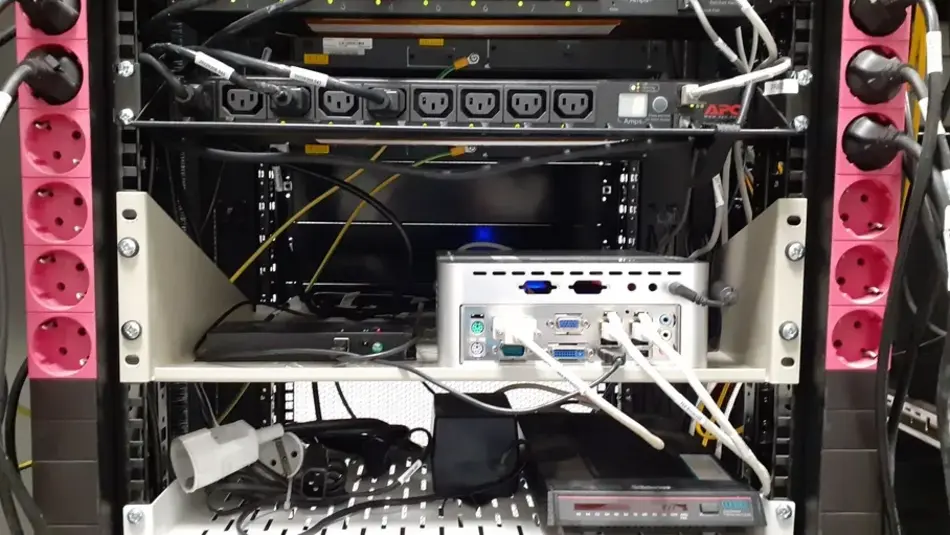

Das Internet von hinten

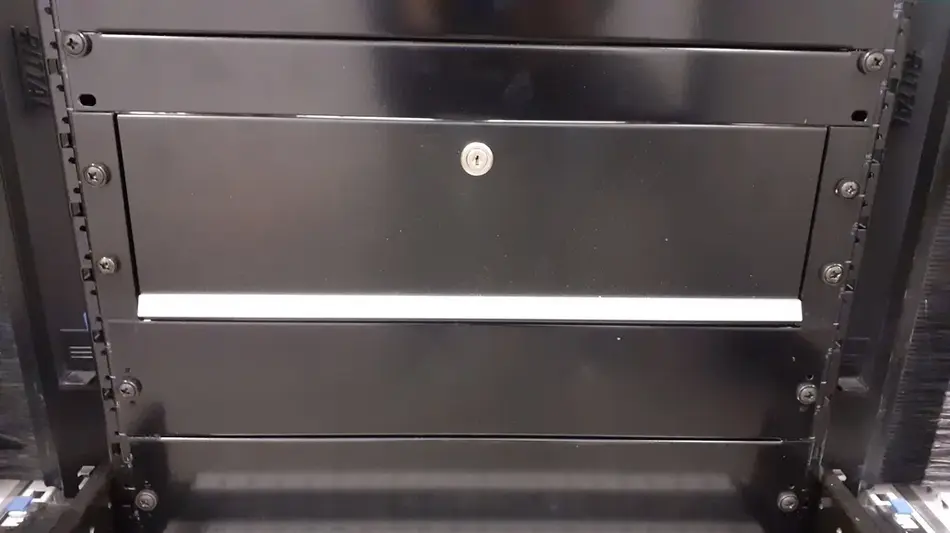

Tolle Schubladen

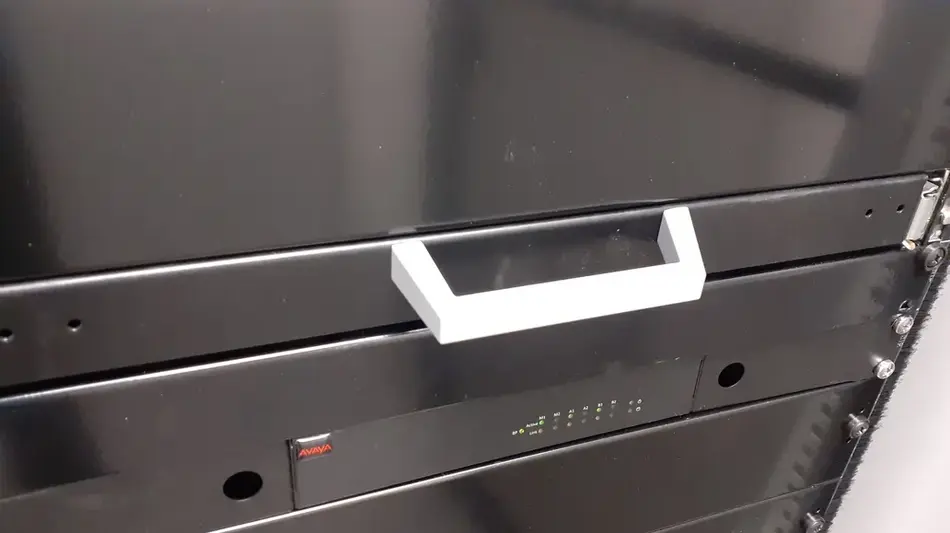

Endlich Griffe für die Einlegeböden (nie wieder Finger brechen)
Alle Gebäude sind wieder redundant angebunden

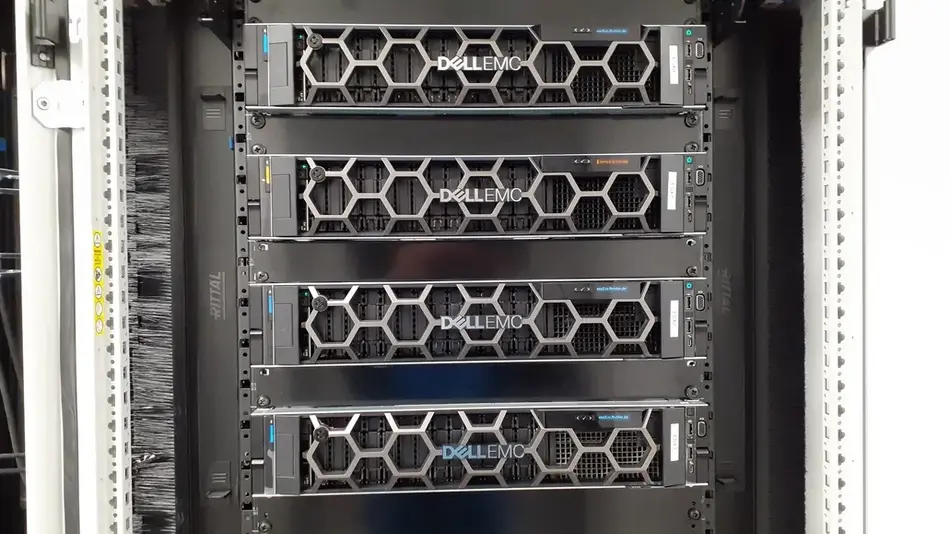

Der vierte ESX ist umgezogen

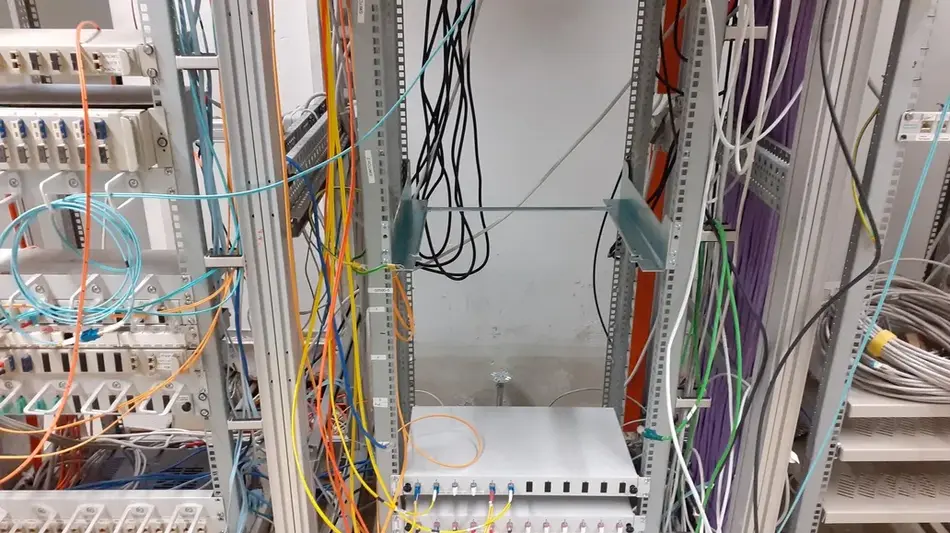

Nichts mehr da im alten Teil: Das Campusnetz ist komplett umgezogen

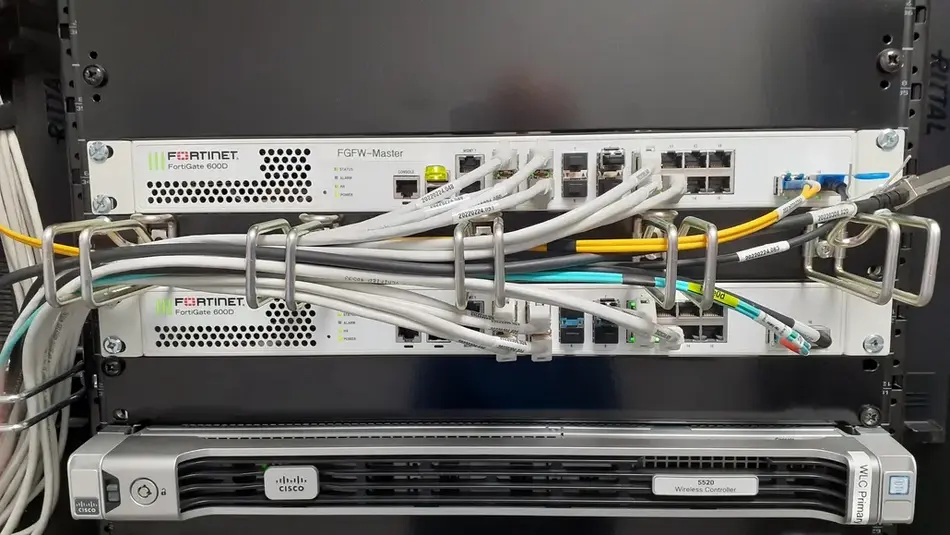

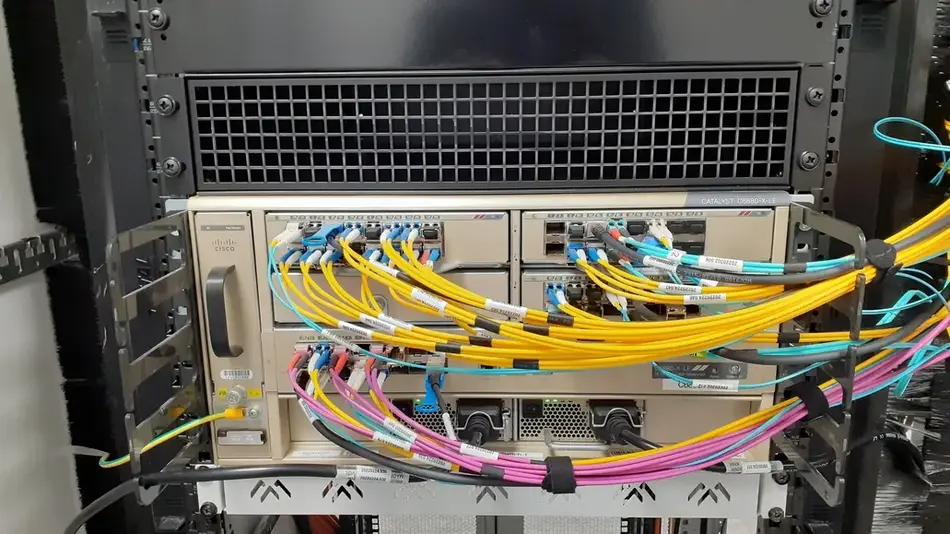

Die gesamte Firewall ist umgezogen. Unterbrechungsfrei!

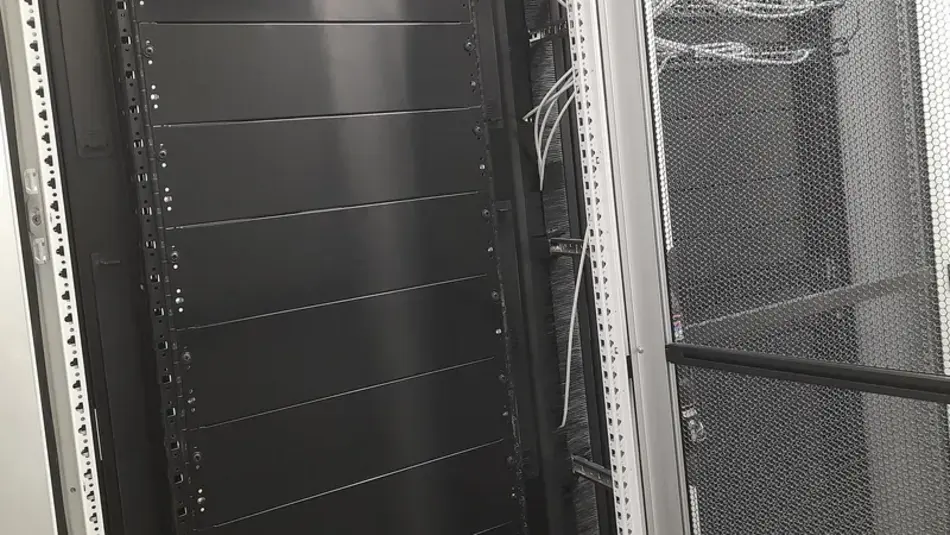

Ganz viel Platz...
..für die Technik der Zukunft.

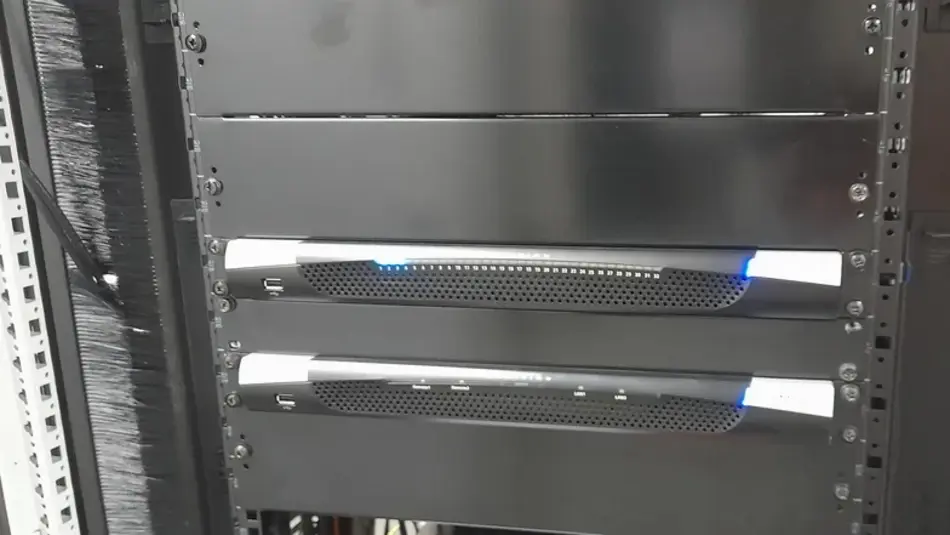

Jetzt wirds hübsch...

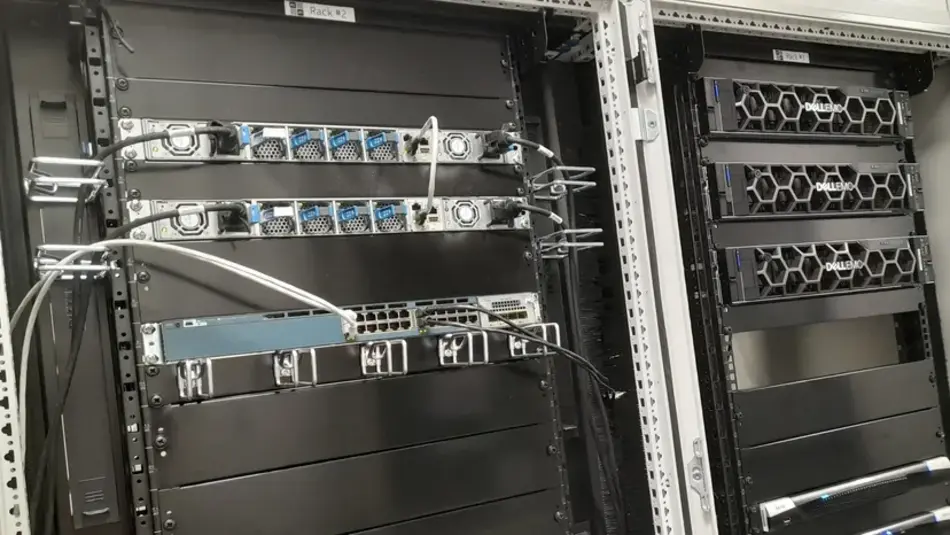

...mit schicken Verblendungen in den Schränken.

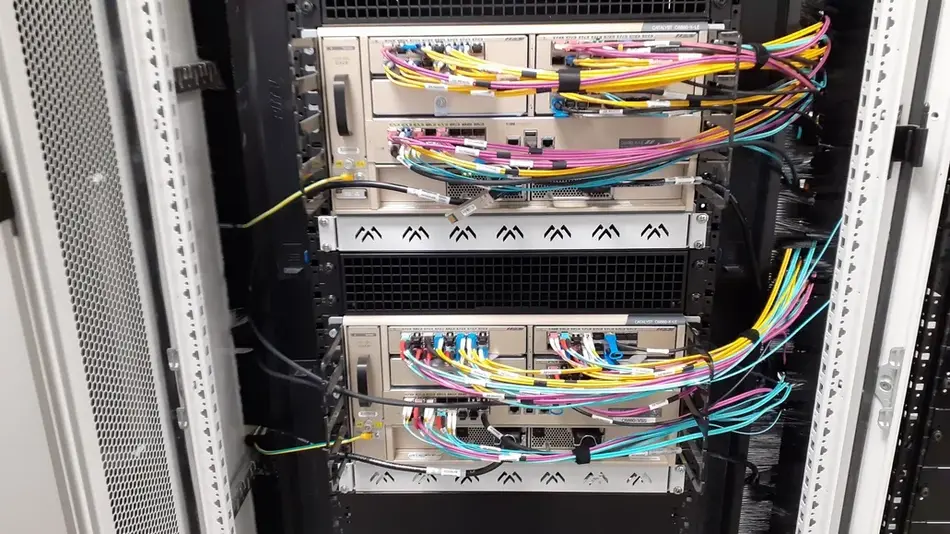

In Redundanz wieder vereint!

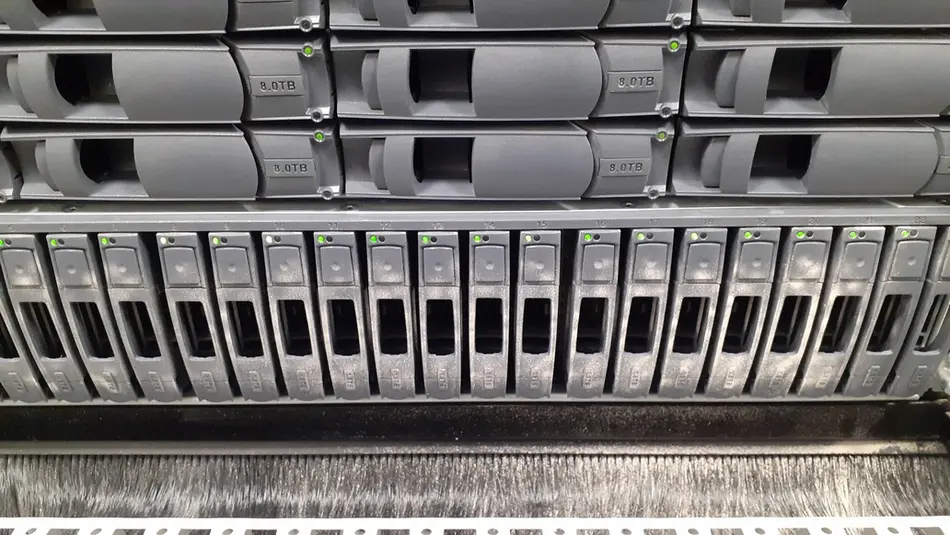

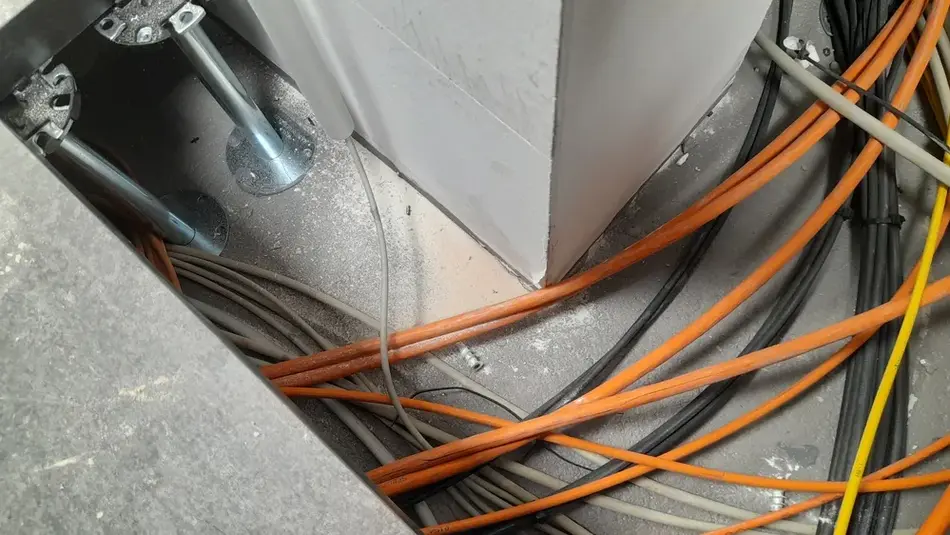

Der Staub bildet schon Hügel...
Da muss der Admin zu drastischen Kommunikationsmitteln greifen.
Schon wieder alles verstaubt...

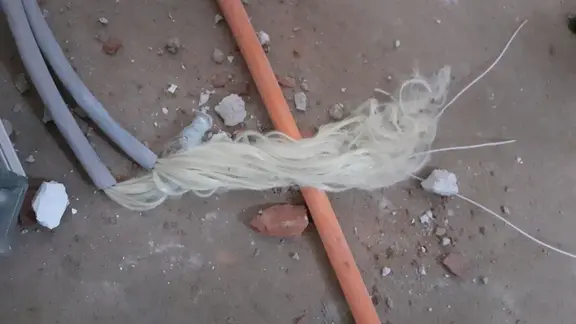

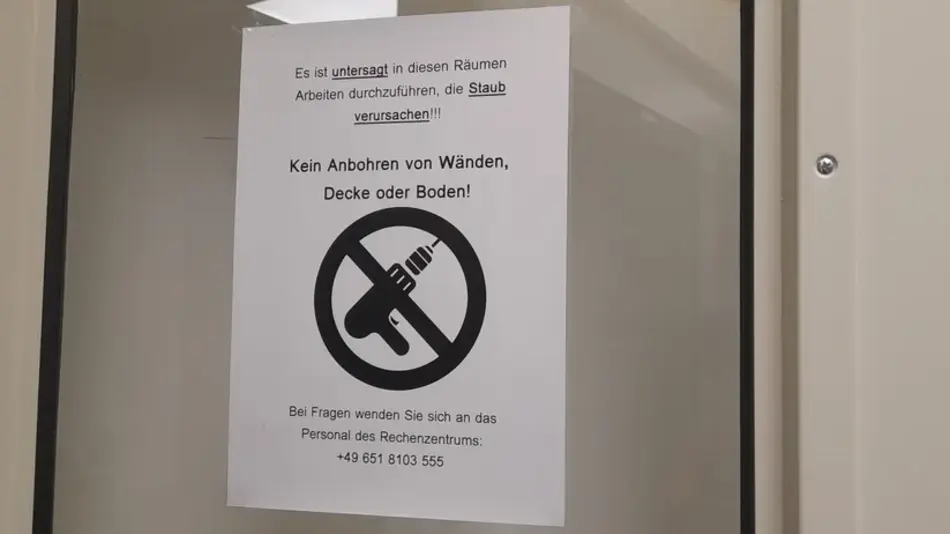

...weil irgendwer gebohrt hat ...

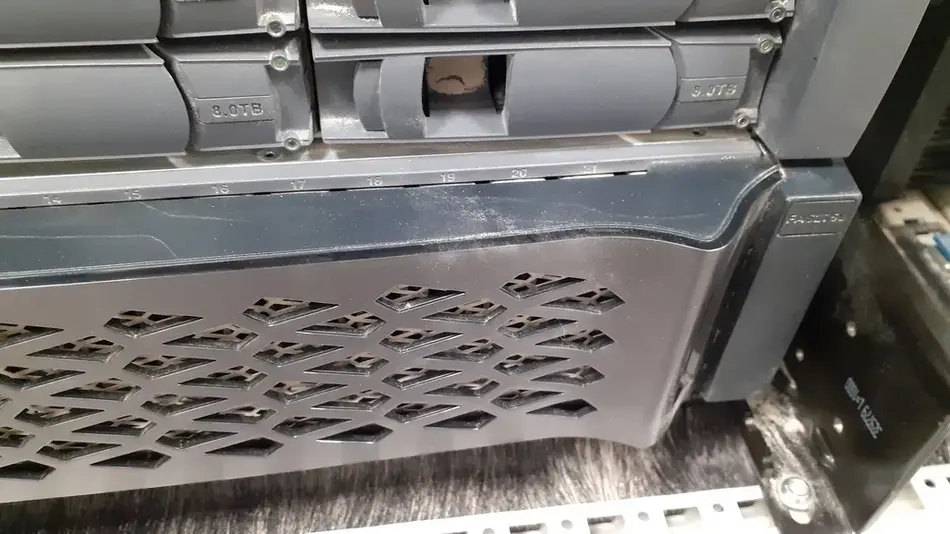

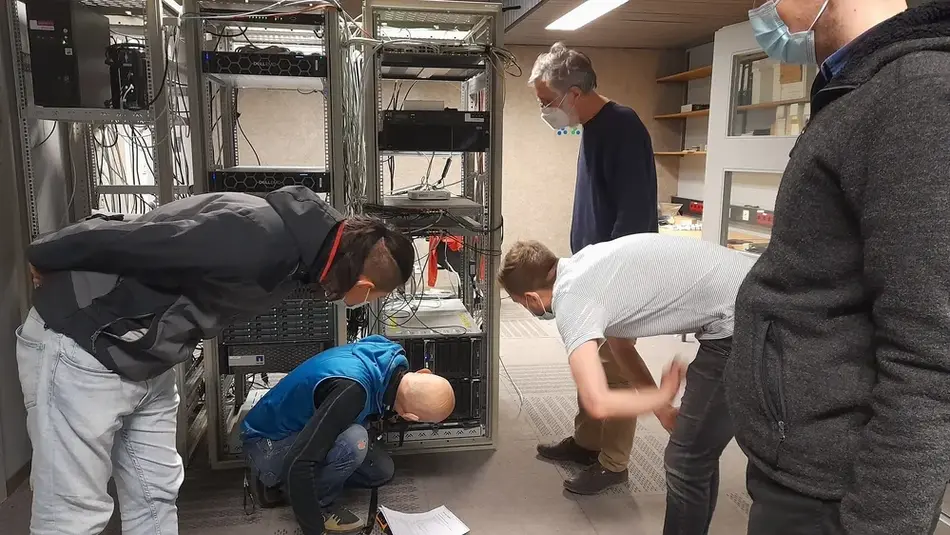

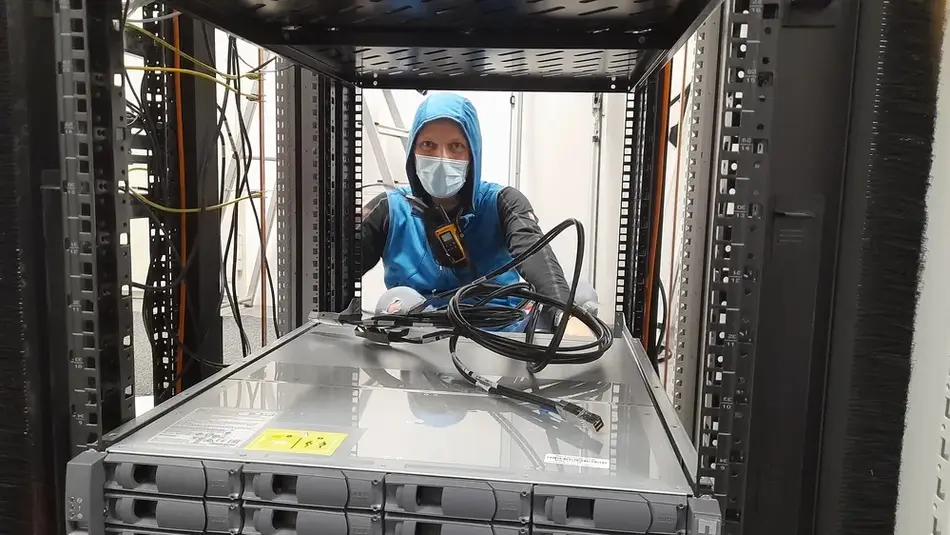

Die Folgen muss der kleine Kerl hier beheben. Mit Extraausstattung für Server und Festplatten.

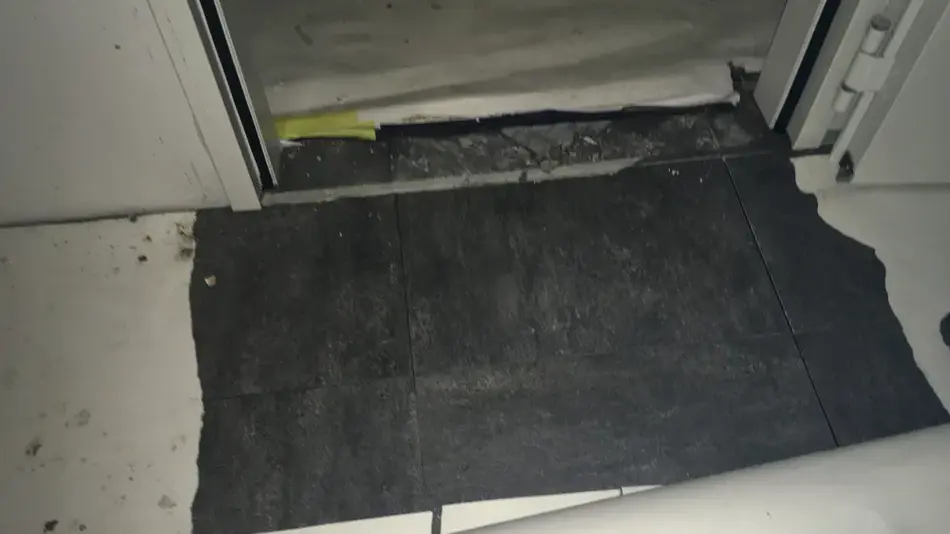

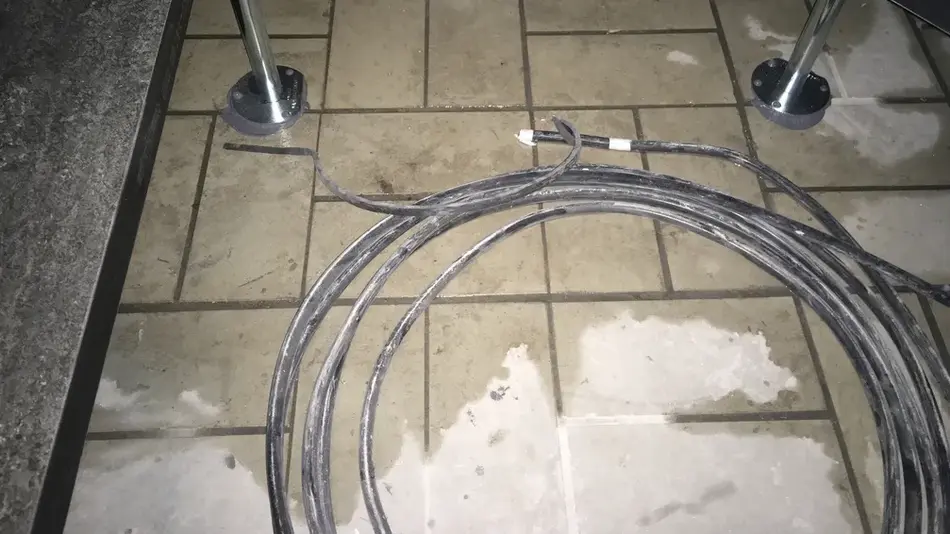

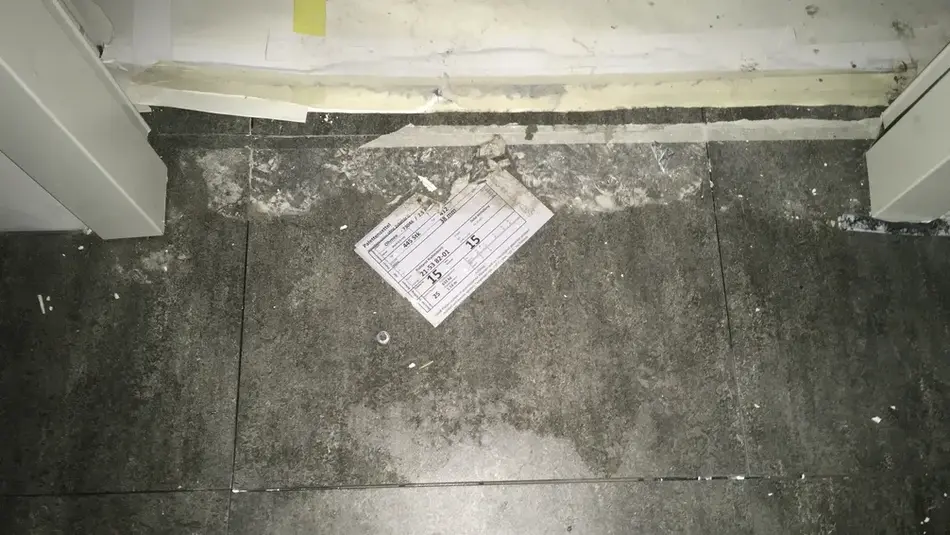

Wenn's läuft: Wassereinbruch in der neuen Werkstatt...

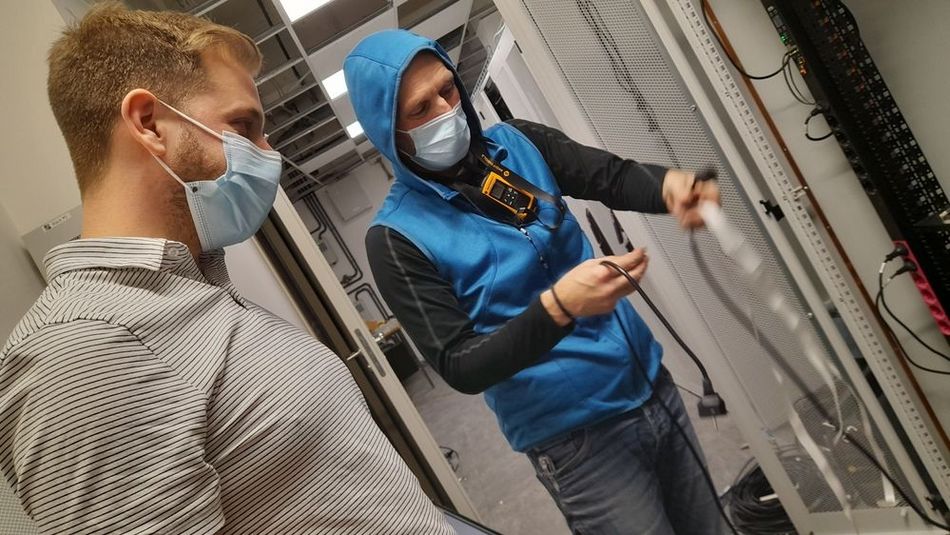

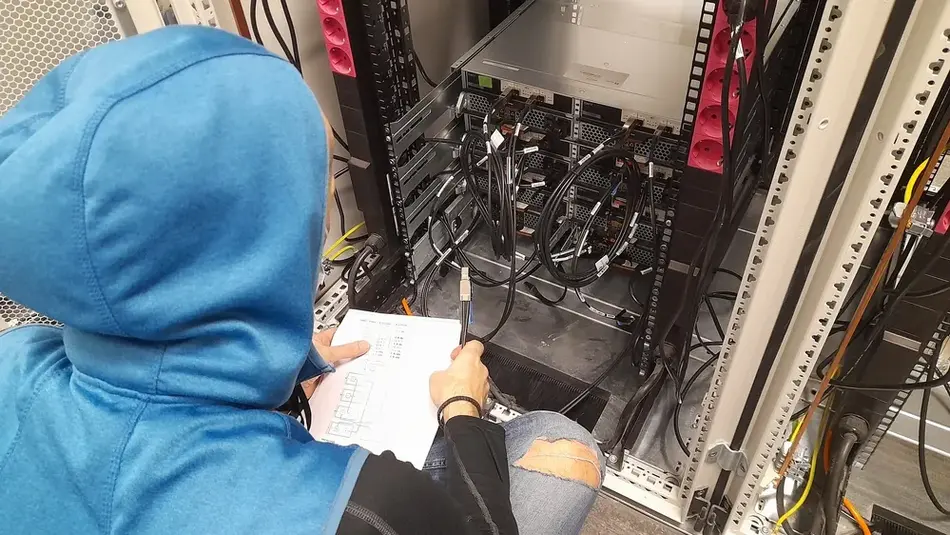

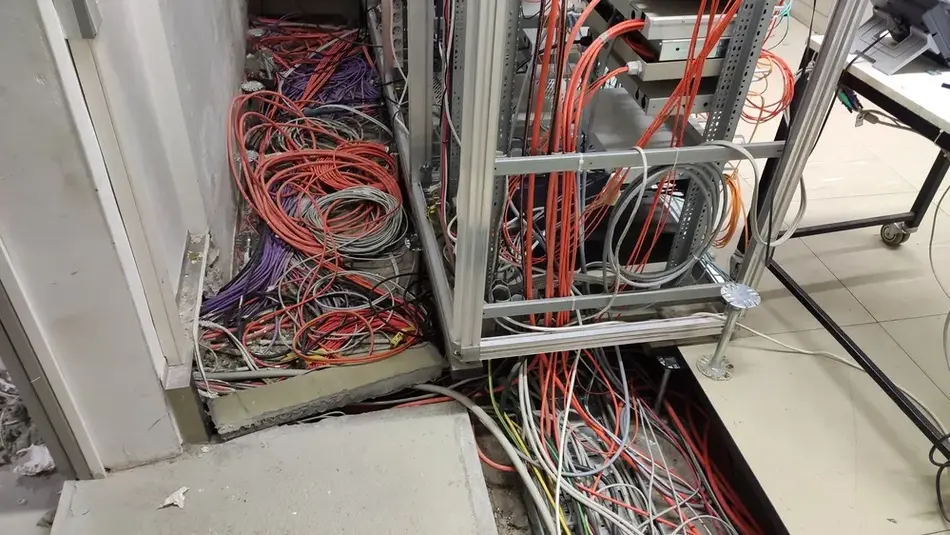

Kabel zuordnen...
...bisschen drüber nachdenken...

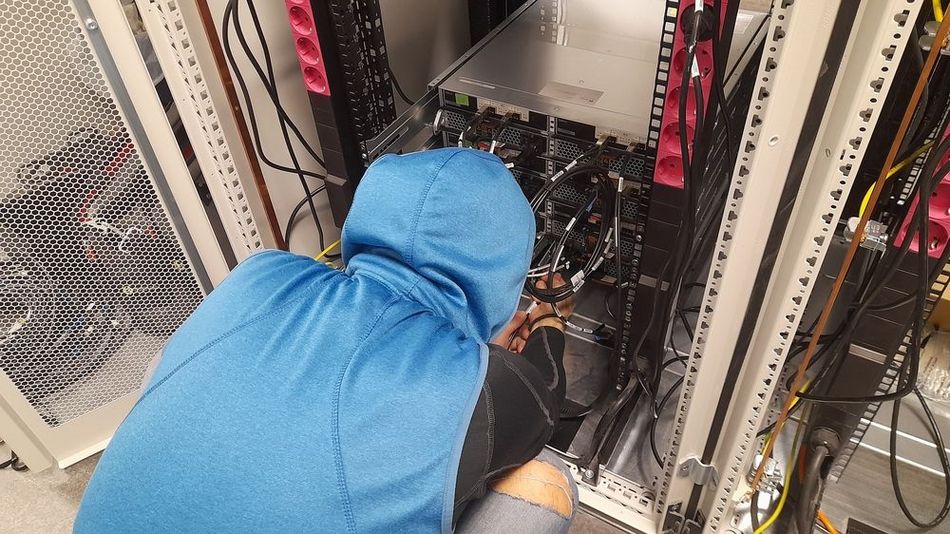

...anstöpseln.
Der Kopf muss immer warm bleiben.
ausgetüftelte Kabelmarkierung
Bloß nicht stören!
Das Bladecenter am neuen Bestimmungsort

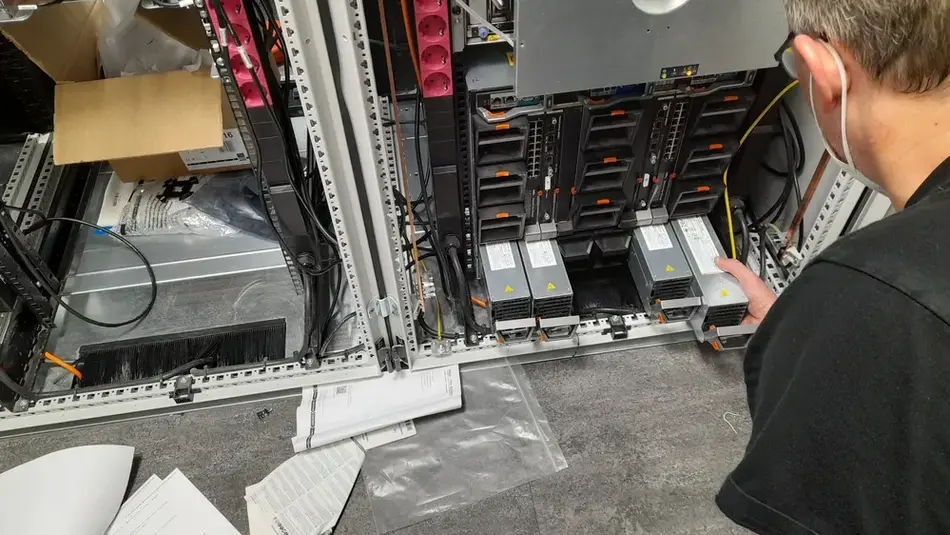

Netzteile wieder rein
geschafft!
Schnell von A...
...nach B

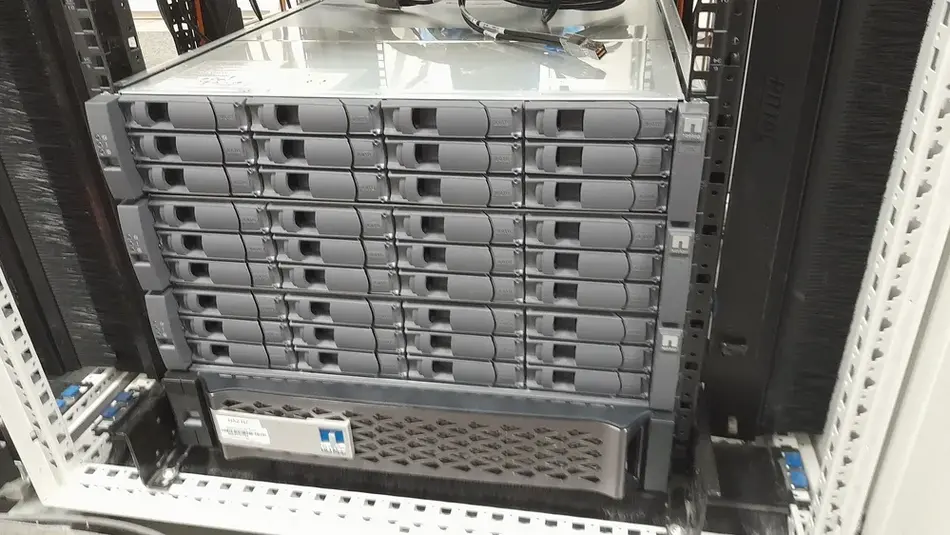

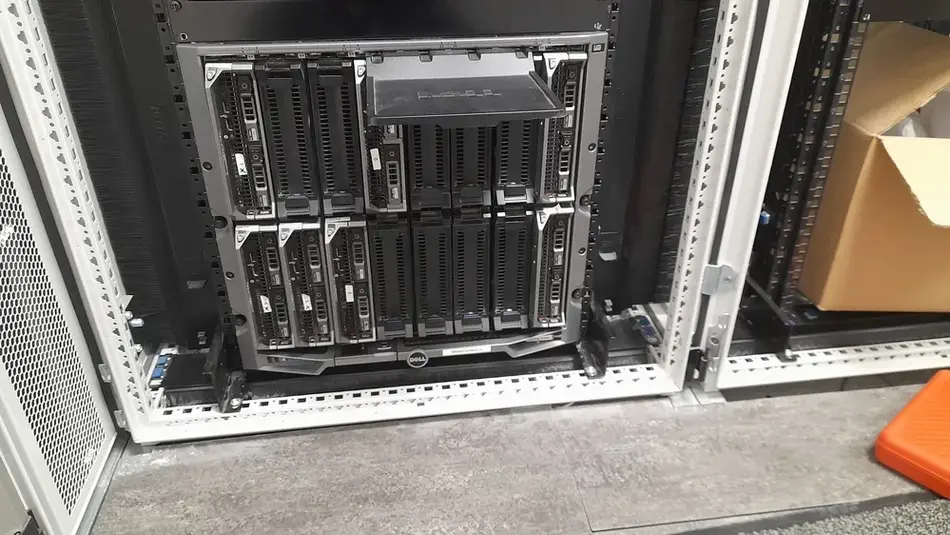

Alle Festplatten angekommen
Das Bladecenter und ein Filer mit wichtigen Festplatten ziehen um...
...das muss gut geplant werden...
...BBB und Mail sind dafür abgeschaltet.

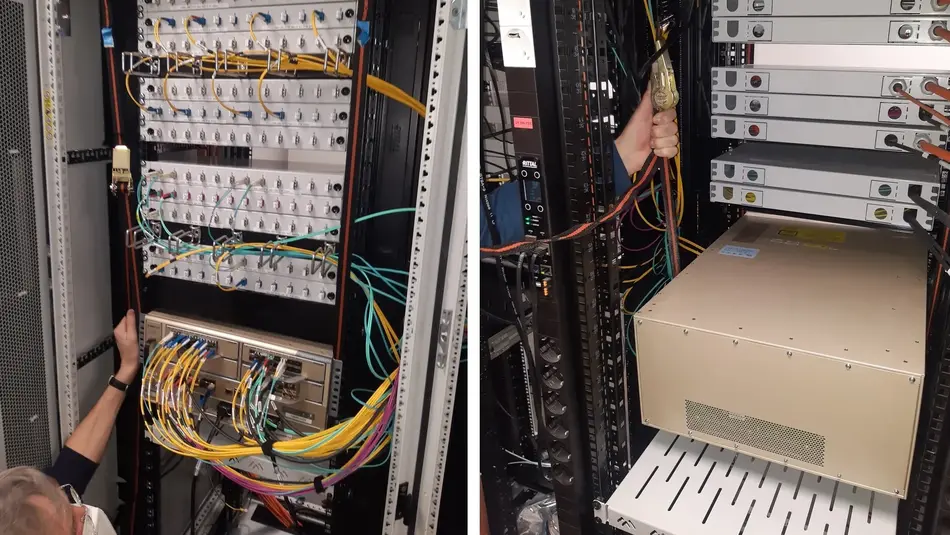

Operation am offenen Herzen...mit Spanngurten
Das Ergebnis: neue Luftzufuhr (leider verstaubt nach 3 Tagen)

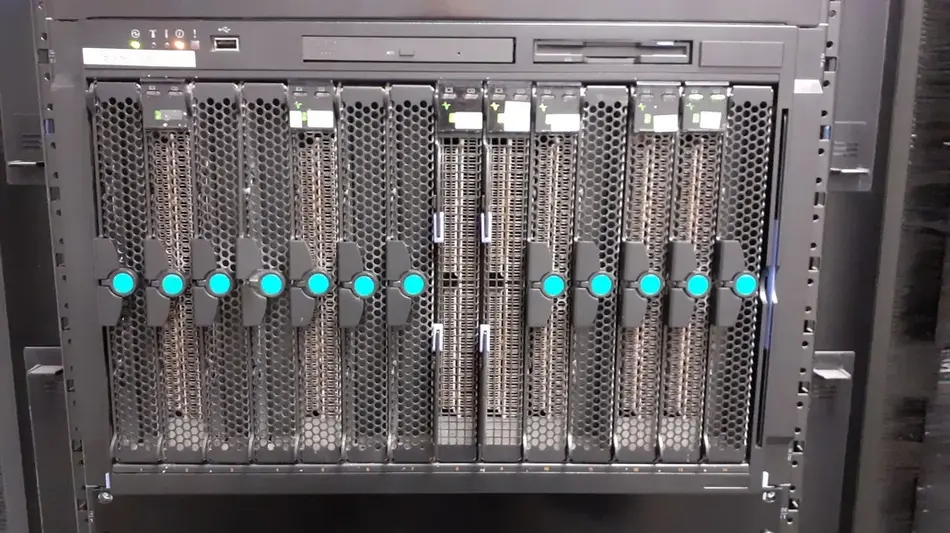

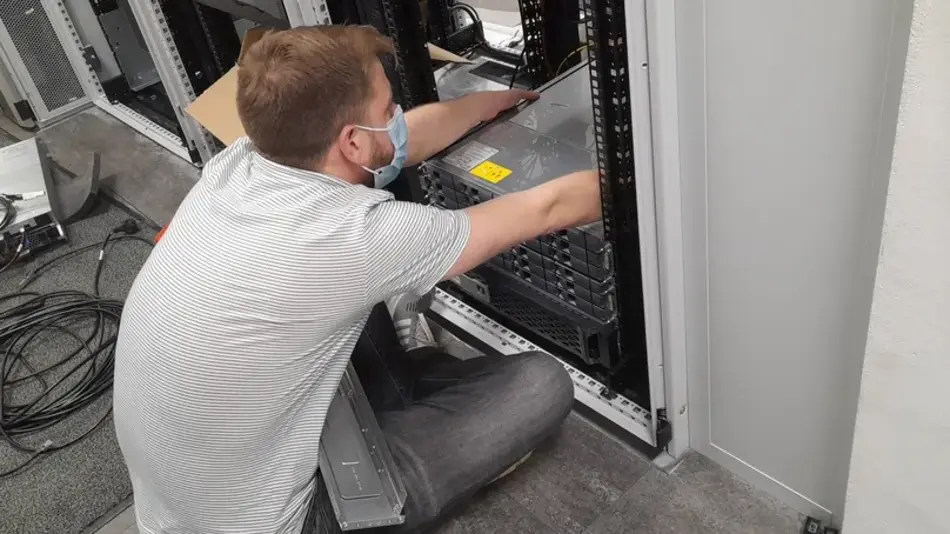

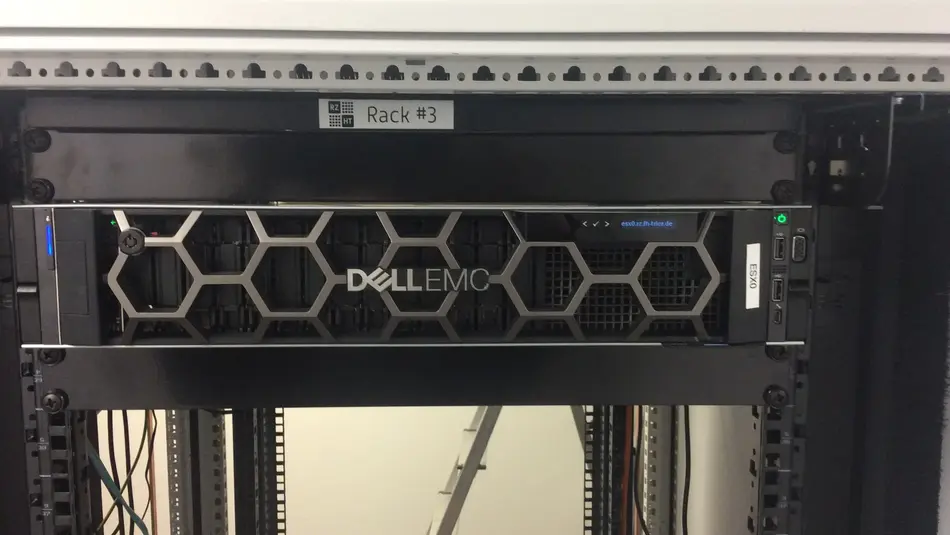

Bladecenter 0 ist umgezogen

Zwei physikalische Windows-Server sind umgezogen

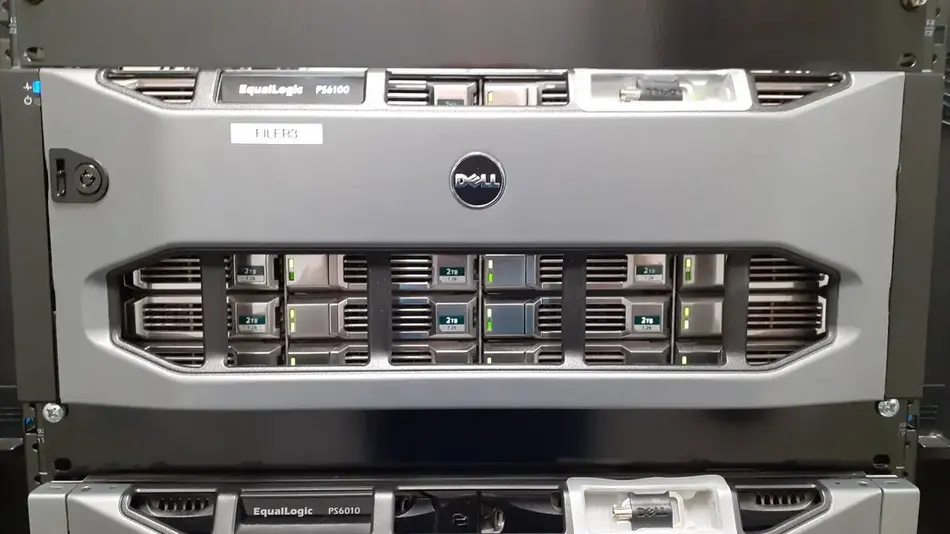

Ein weitere iSCSI-Filer ist umgezogen

Zwei ESX sind nun am neuen Platz (und damit ca. 120 virtuelle Server)
Der erste ESXi-Server ist umgezogen (3 kommen noch)
Der nächste File-Server ist umgezogen

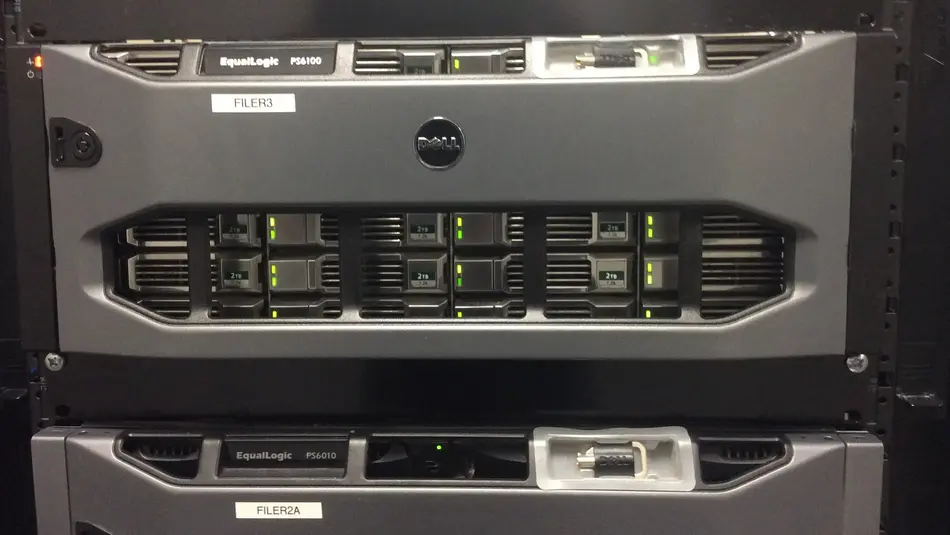

Die ersten beiden File-Server sind umgezogen. Ein weiterer File-Server und zwei Cluster folgen noch

Phase 2: Umzug Campusnetz (Multimode)

Das WLAN an neuer Wirkstätte

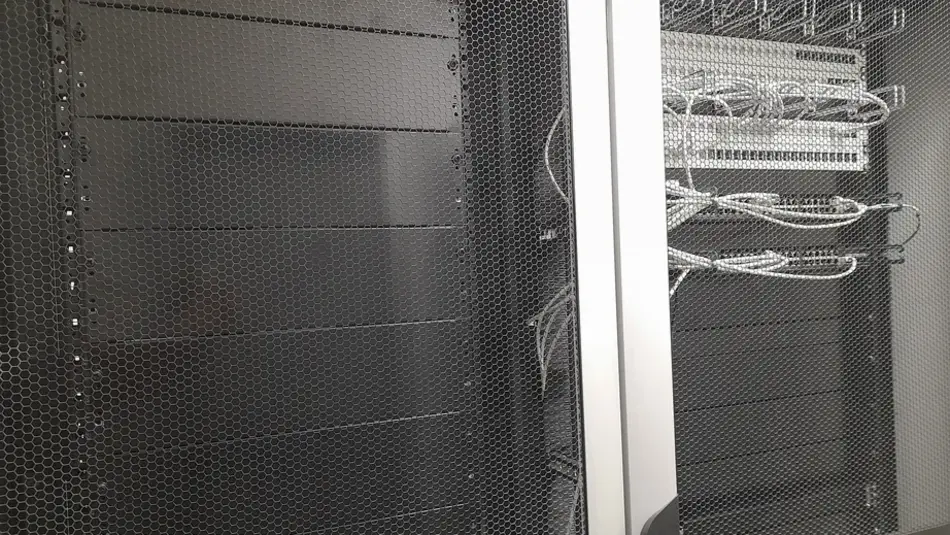

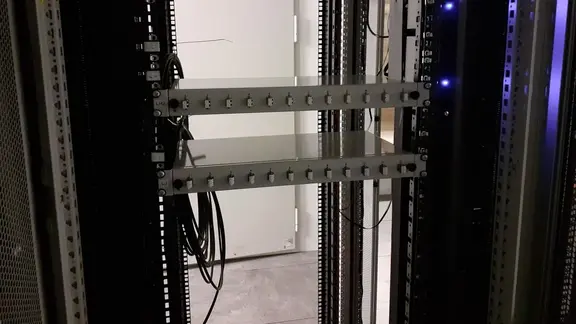

Kaum noch Kabel im alten Netzwerkraum

Ein altes Kupferpatchfeld

Schock am Morgen: Baustaub im neuen Serverraum!

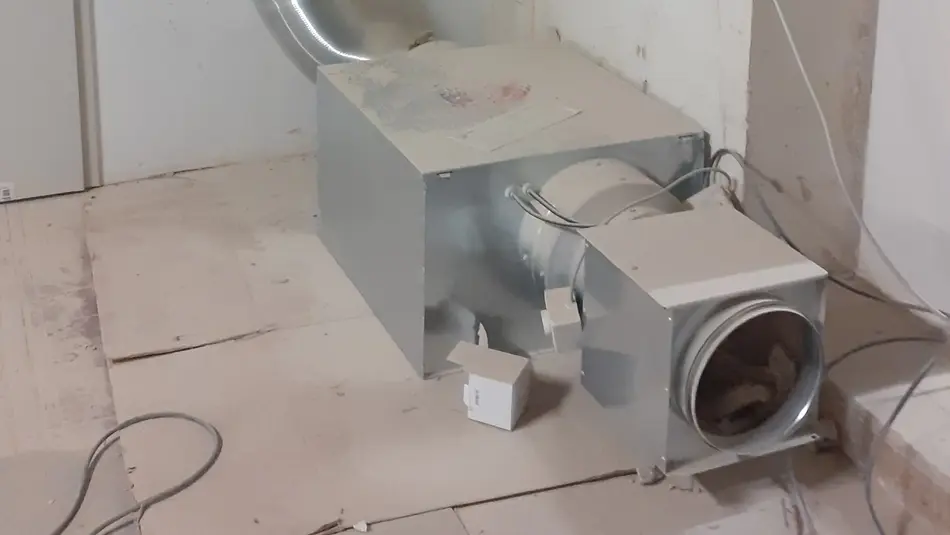

WTF!? Die neue Lüftungsanlage saugt Luft aus dem Abbruchbereich!!!
noch zu erledigen

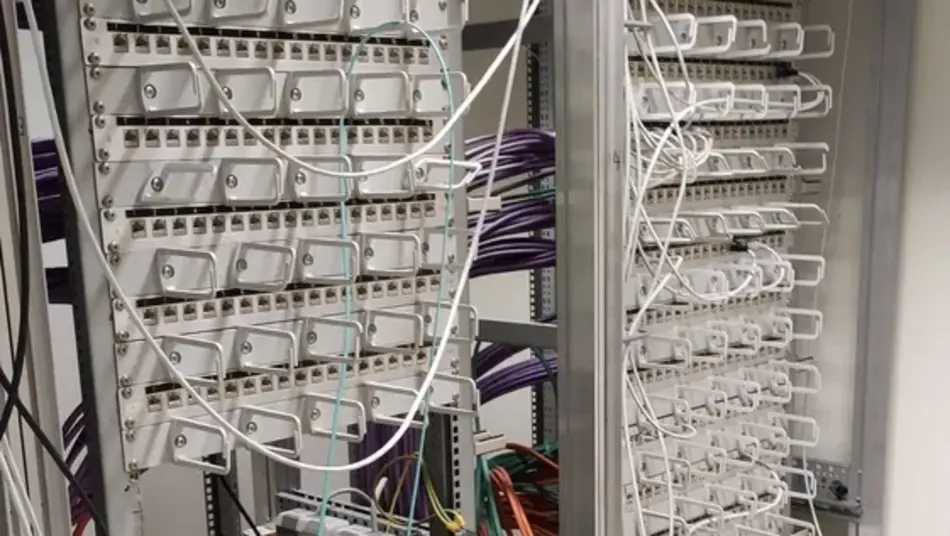

Kupferpatchfelder im Wartezustand für die Gebäude G, F und H

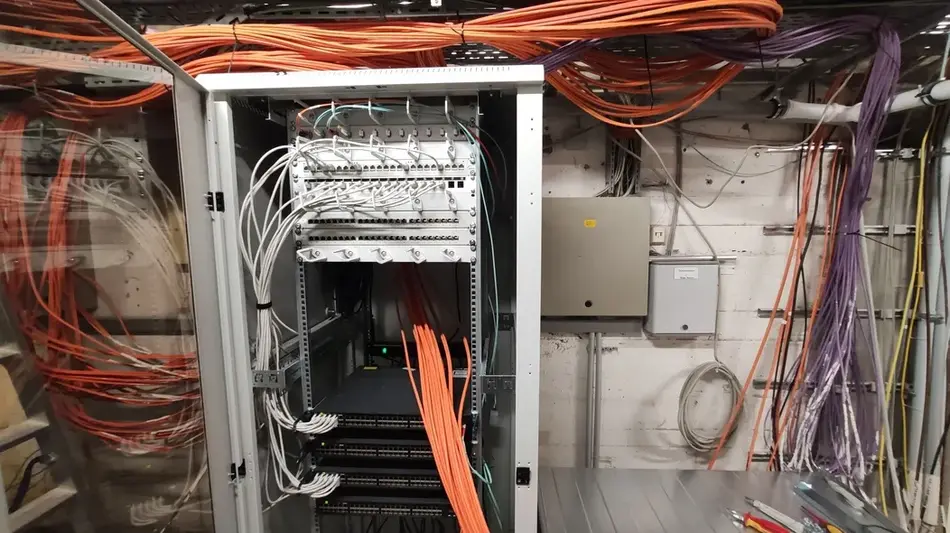

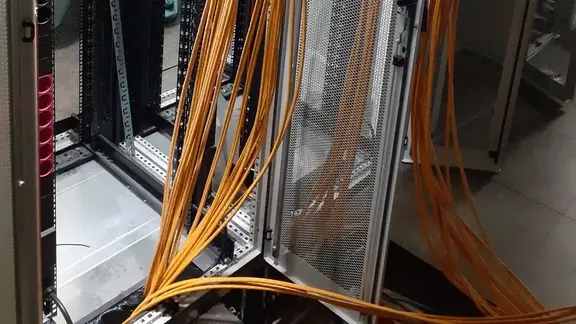

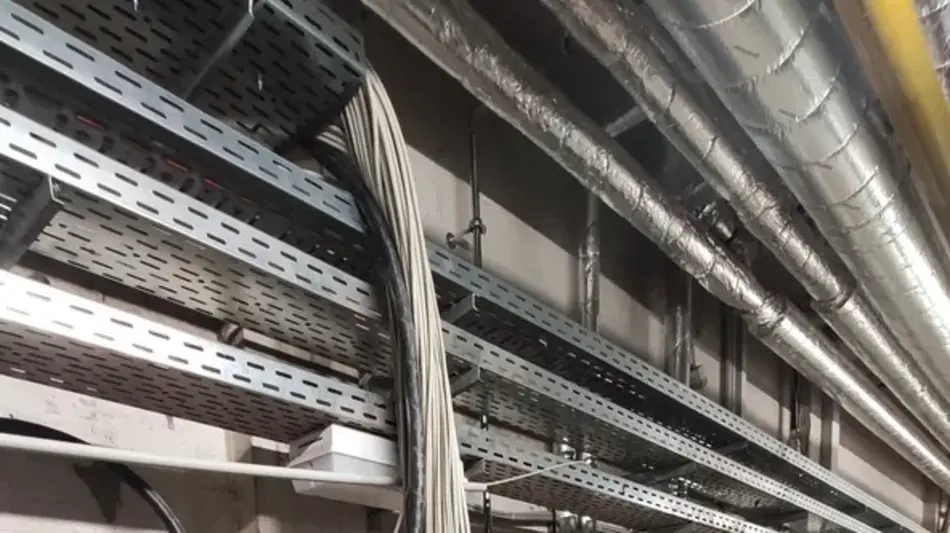

Die Kupferkabel für die Gebäude G, F und H
Erledigte Anschlüsse der Gebäude G, F und H

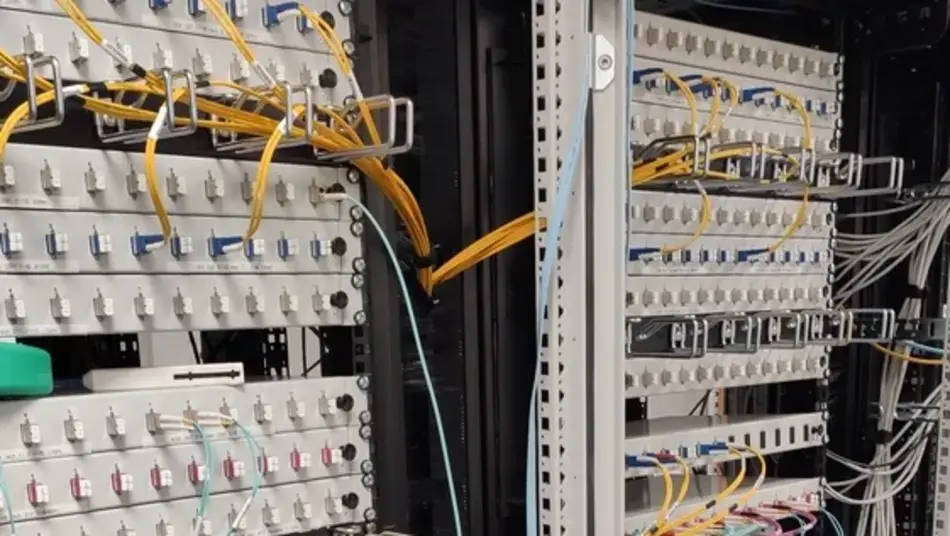

Multimode-Verbindungen zu 6 Gebäude stehen noch an
Eine Herausforderung wird diskutiert.

Chaos im alten Netzwerkraum

Phase 1: Umzug Campusnetz (Singlemode)

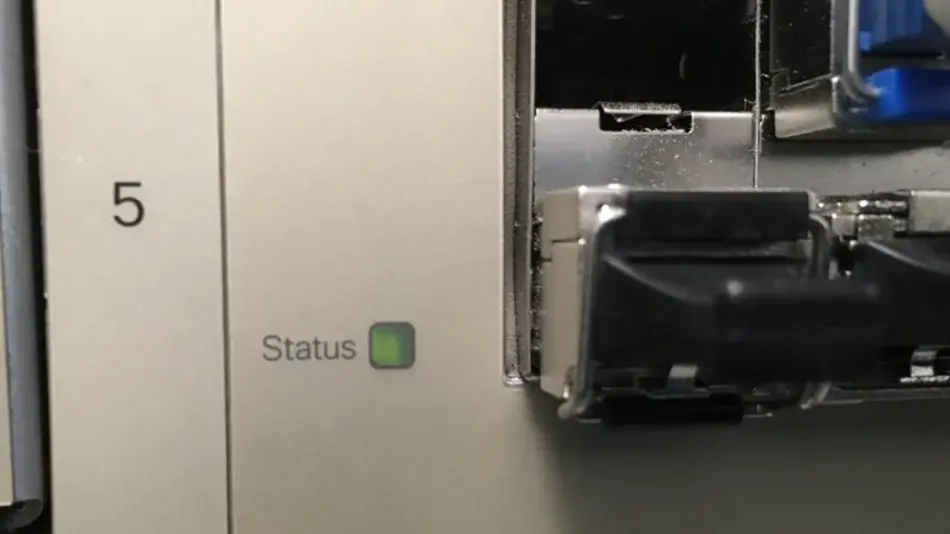

Status (der Baumaßnahme): grün
zum letzten Mal ohne SFPs und Kabel
weils so schön ist

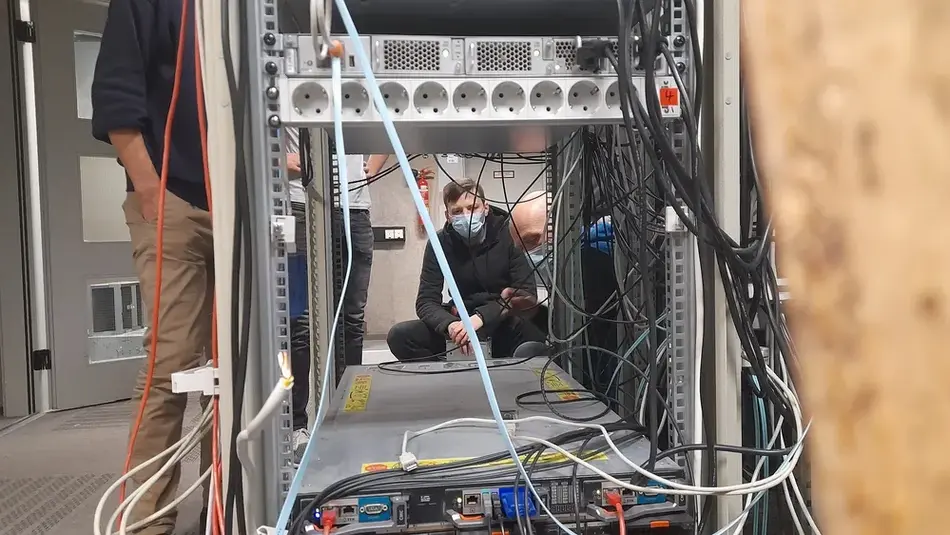

Langsam wird auch was gearbeitet

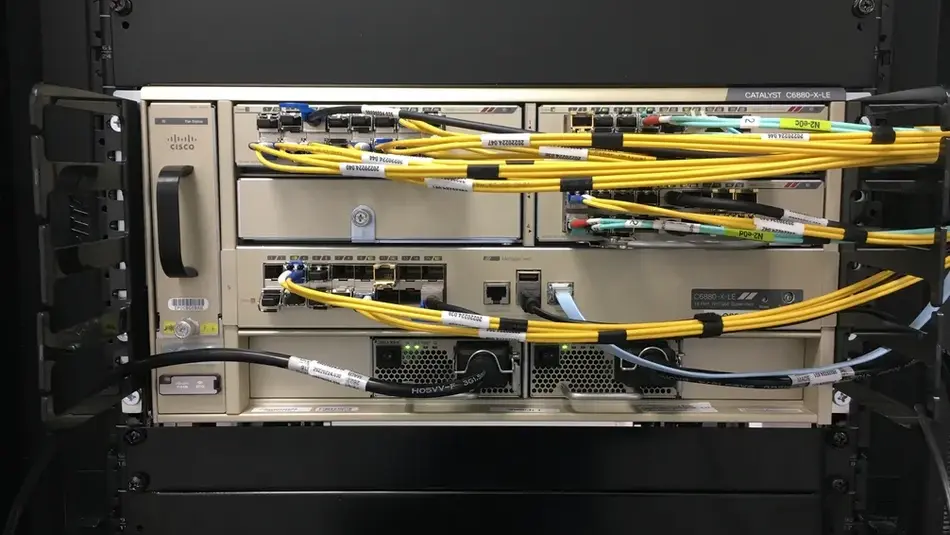

Ein Core-Switch

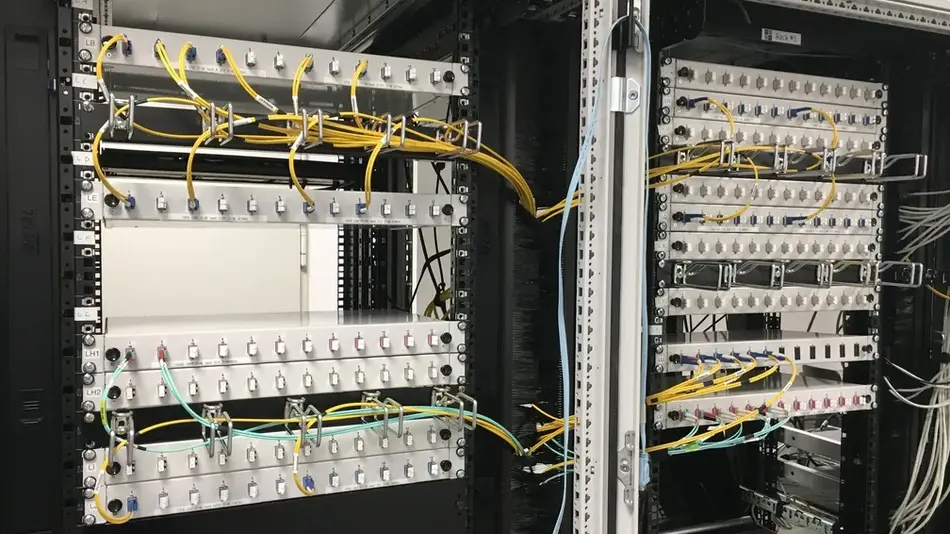

Alle Gebäude sind wieder per Single-Mode-LWL angebunden
Die Hälfte der Firewall ist umgezogen

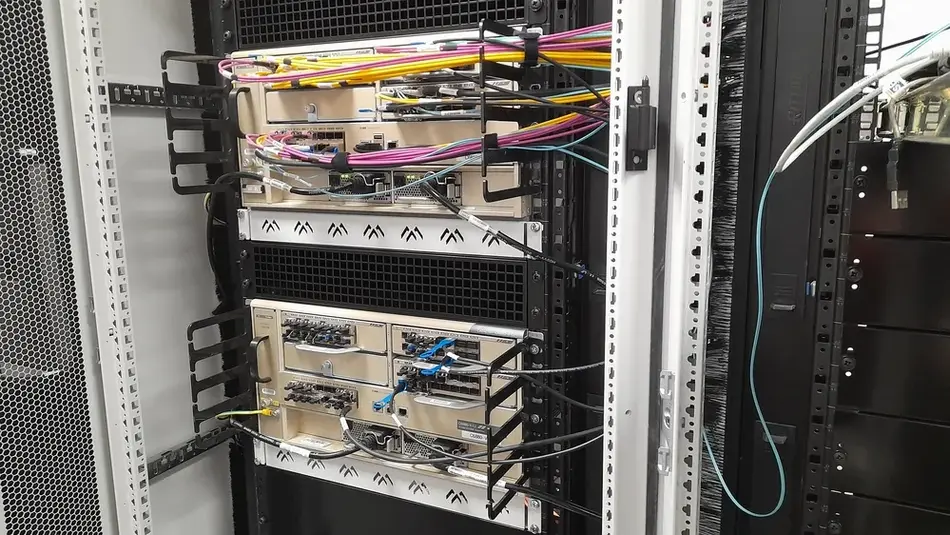

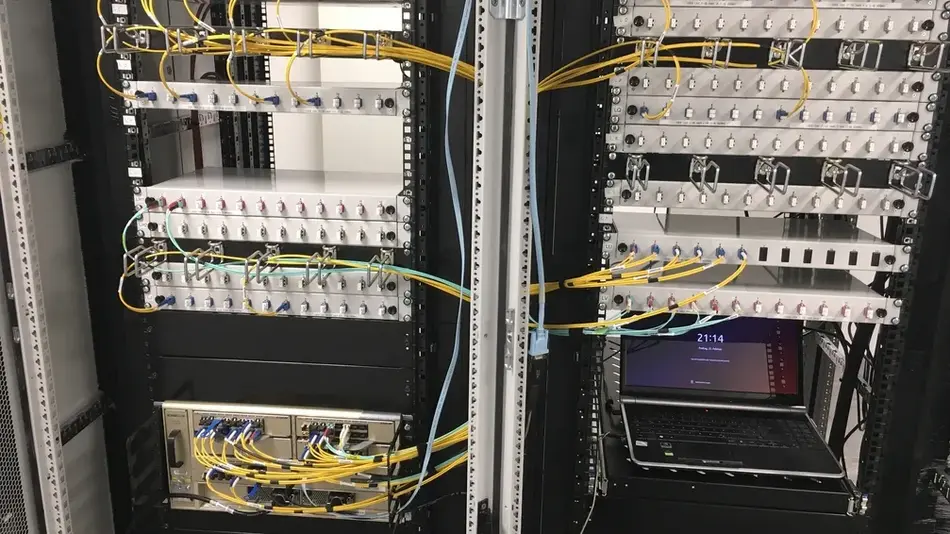

Die Hälfte des Cores ist umgezogen

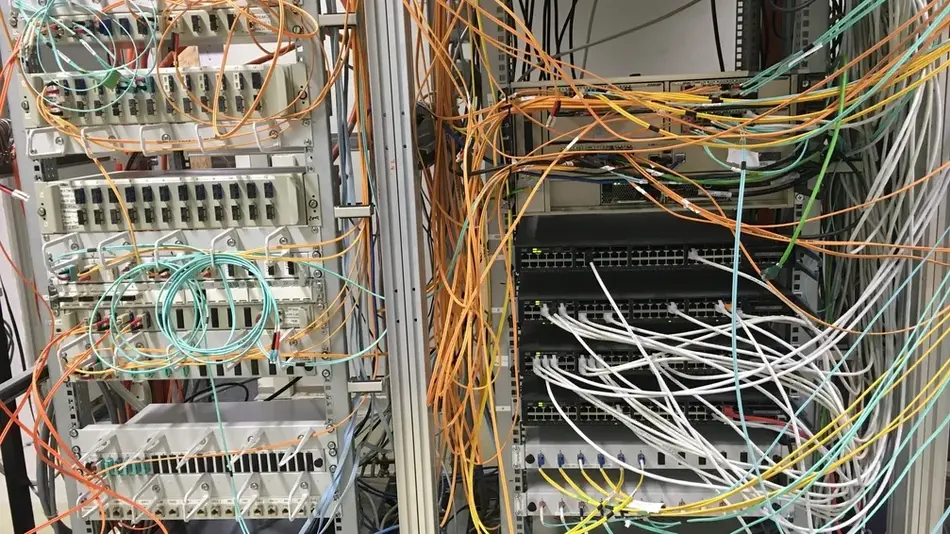

Es muss schlimmer werden, bevor es besser werden kann

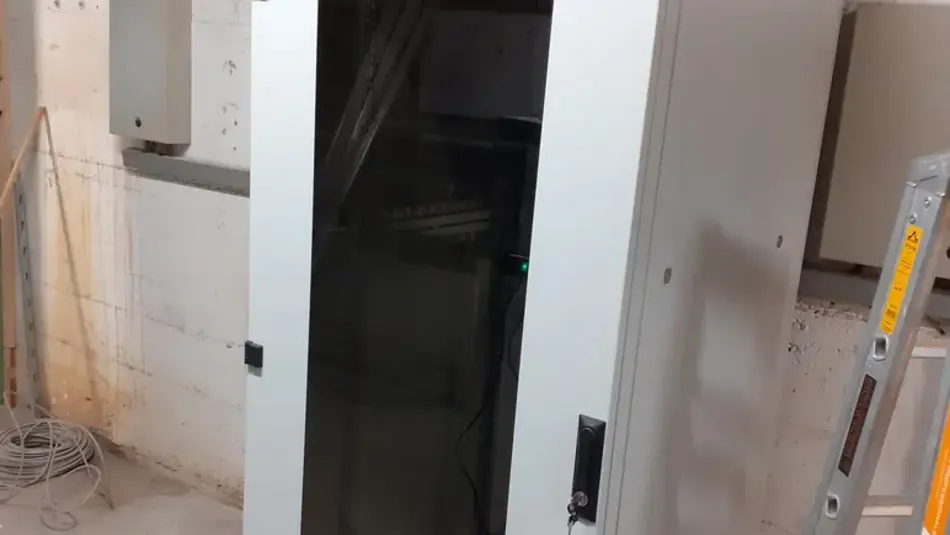

temporärer Schaltschrank für Kupferanschlüsse in Geb. G und F

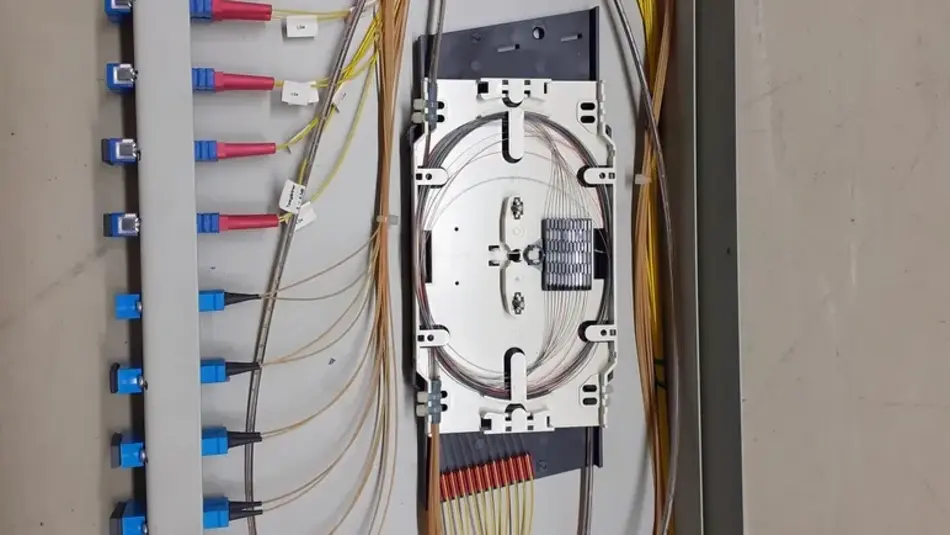

Eins der alten LWL-Patchfelder

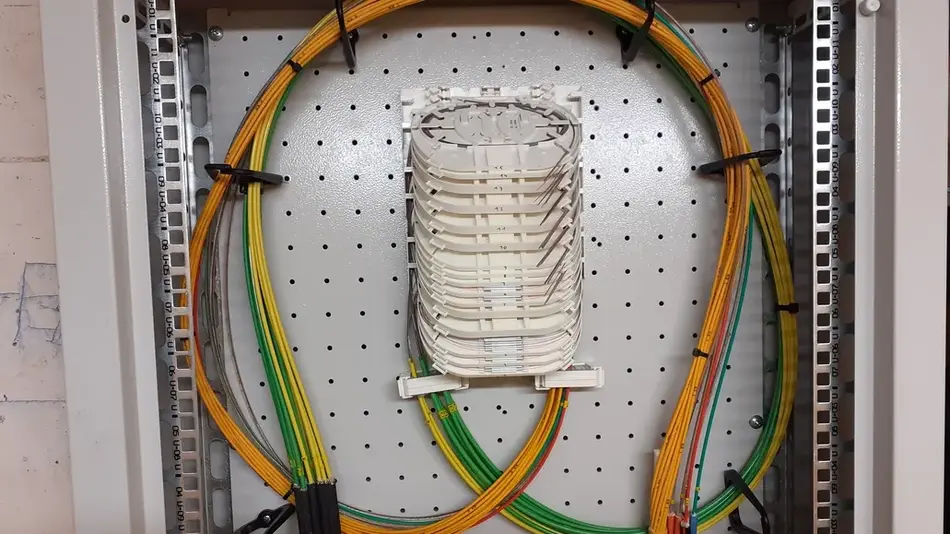

Frisch verlängerte Single-Mode-Fasern

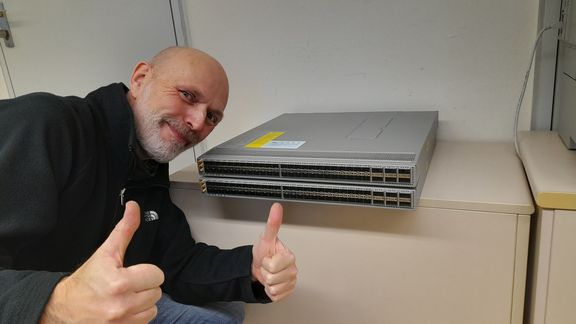

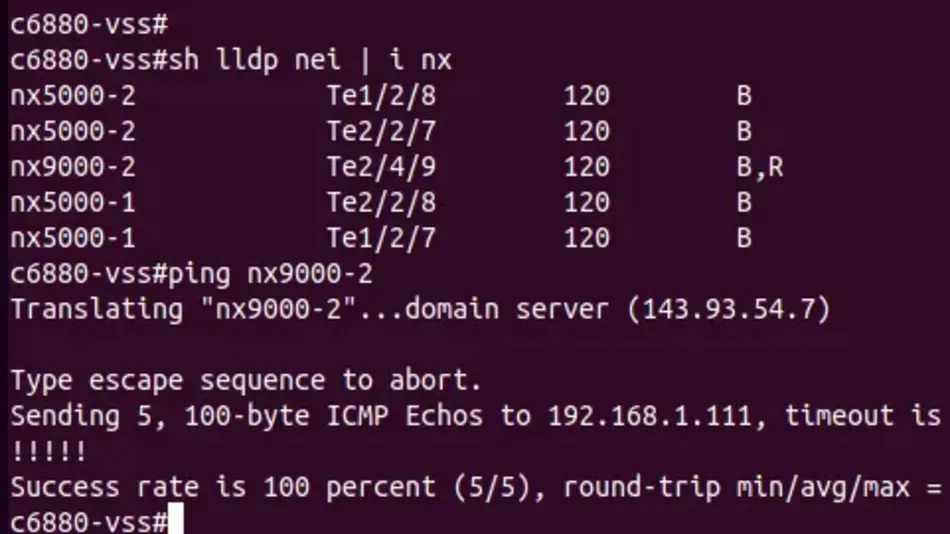

Der Nexus-Cluster ins online! Juchu!!!

Funkstrecken vorbereitet auf Umbau der Anbindung. Keine Unterbrechung zu erwarten.
Die Türen sind jetzt abschließbar

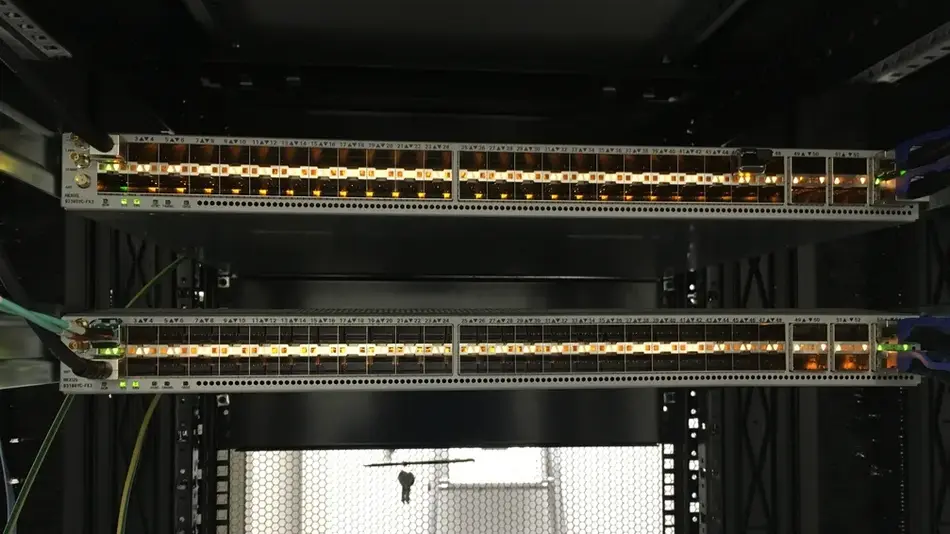

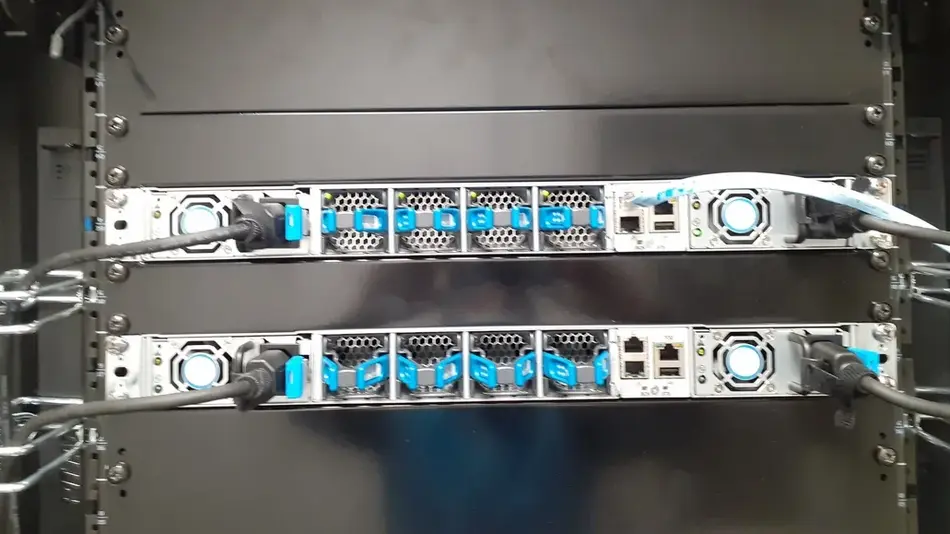

Die Nexus sind montiert

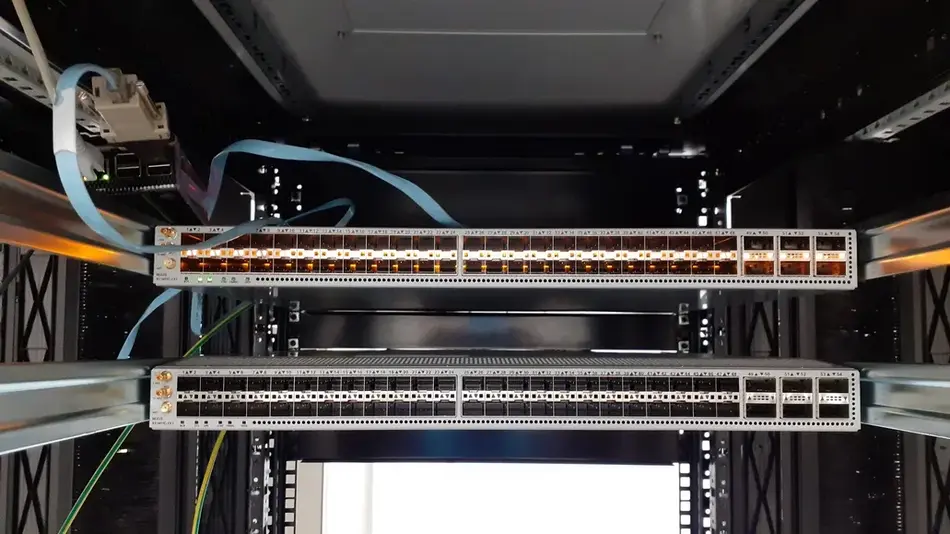

Ein Raspberry Pi dient als serielle Konsole

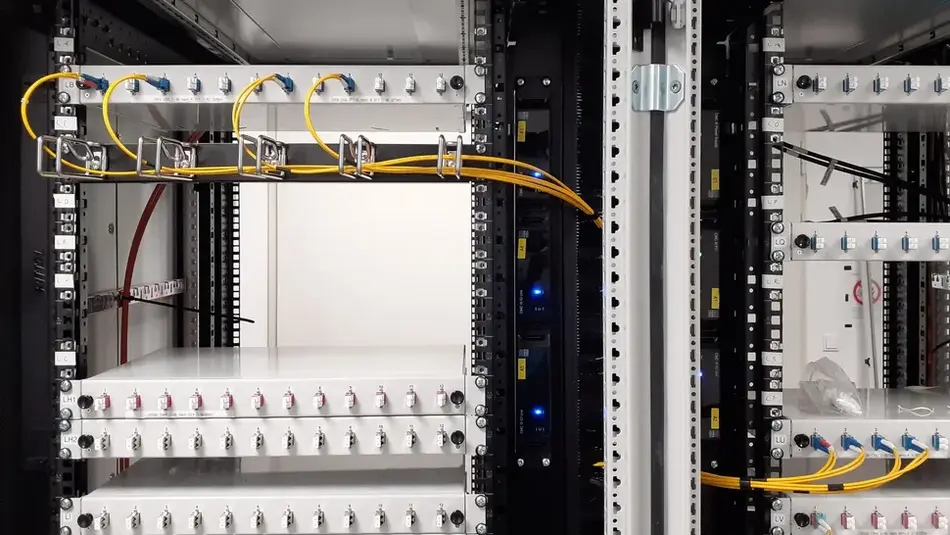

Gebäude A,B,M und W sind "umgezogen"

Phase 0: Bau des Serverraums und erste Tests

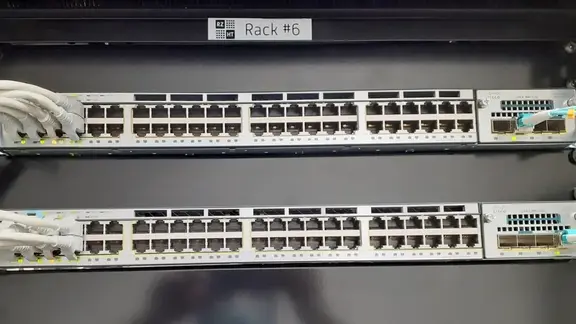

Die Switches füllen sich

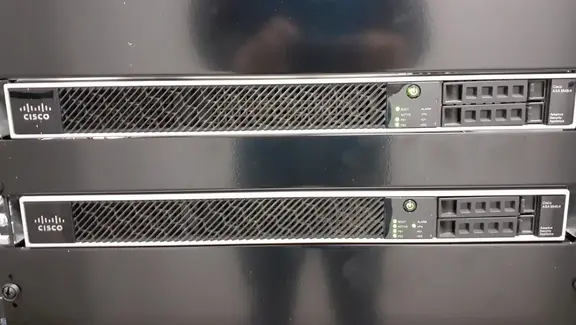

L2TP-VPN arbeitet jetzt im neuen Serverraum (2 Cisco ASA 5545-x)

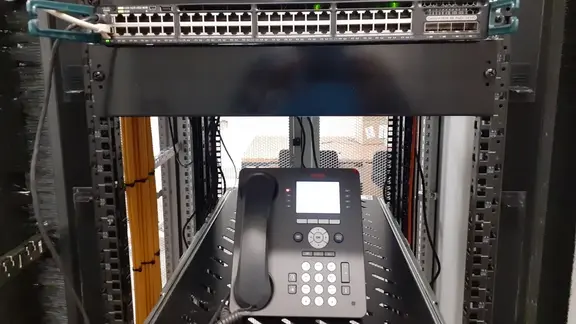

Telefon funktioniert schon
Die Verbindung zum Campusnetz steht

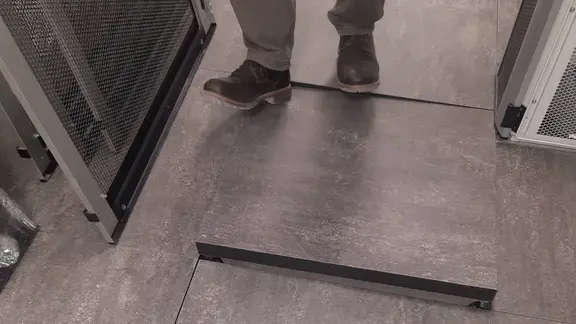

Arbeitssicherheit? Der Boden ist leider unzumutbar
Nun ja...

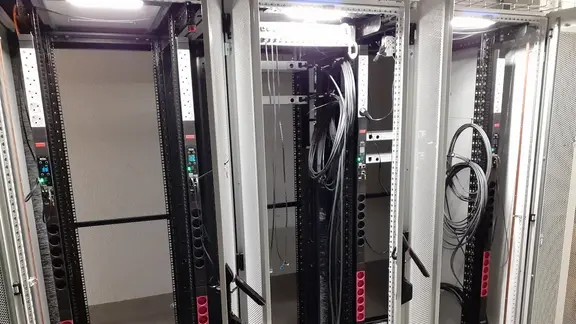

Es werde Licht im Schrank...
Die ersten Glasfaser-Kabel
Kupfer im Meter
Kein Feenhaar sondern Glasfaser. Leider so nicht zu gebrauchen

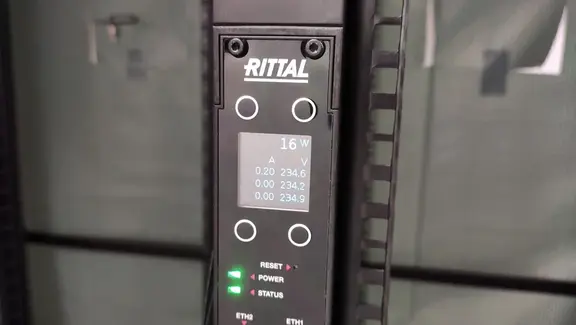

Das erste Gerät am Stecker verbraucht 16W. Ist ja auch nur Ralfs Notebook

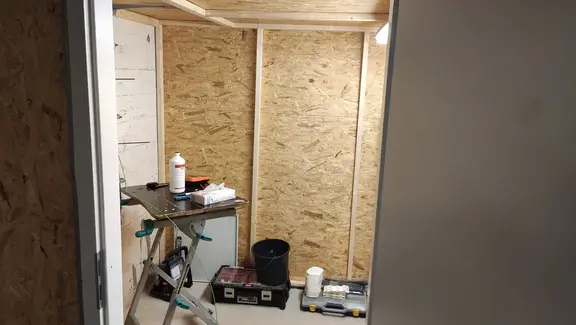

Ein extra sauberer Arbeitsraum...
...zur Vorbereitung der Glasfaserkabel

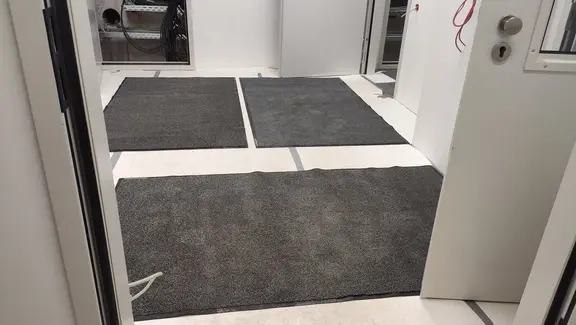

Der Versuch den Baustaub zu beherrschen

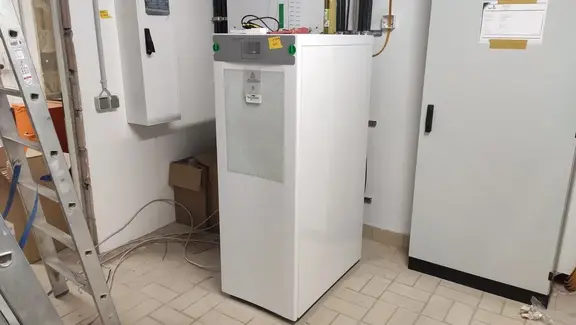

Das Gehirn der USV
RZ Mitarbeiter mit Nexus-Switchen
04.02.2022: Die beiden neuen Cisco Nexus 9300 Switches sind da :-)

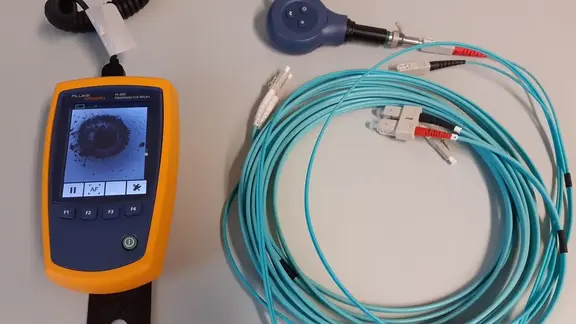

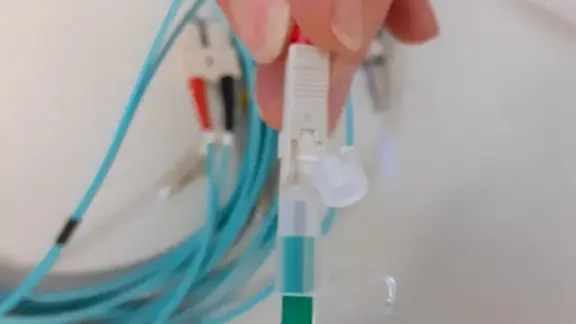

Glasfaser-Lupe

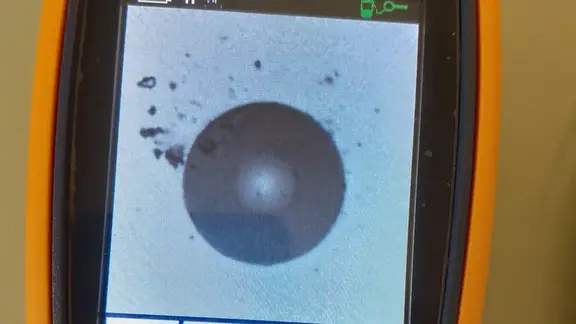

Blick durch die "Lupe" in ein Glasfaserkabel
Blick in ein verschmutztes Glasfaserkabel
Serverschränke

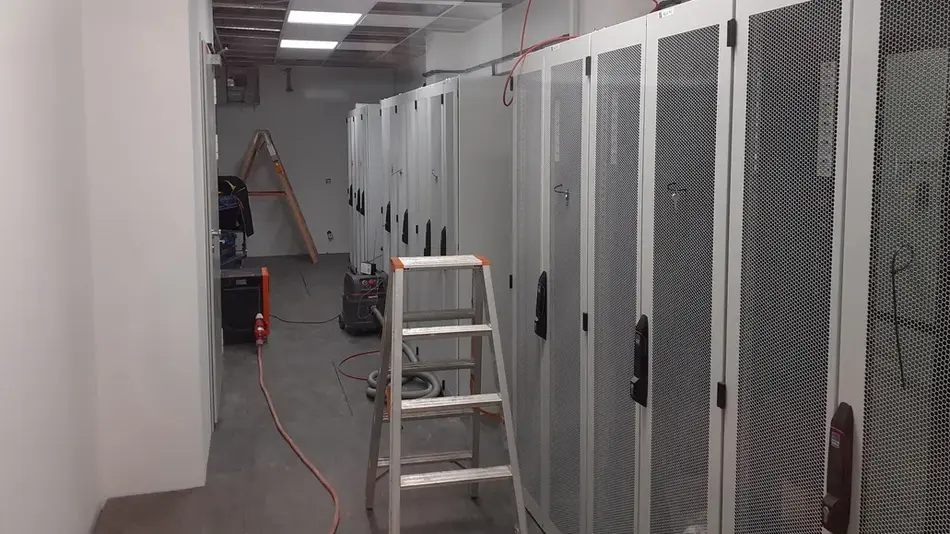

Serverschränke Warmgang

Serverschränke
Serverschränke Kaltgang
Kaltgang des Serverraums beim Kühlungscheck
Im Warmgang wird testweise die Luft aufgeheizt

Notstromaggregat
Notstromaggregat

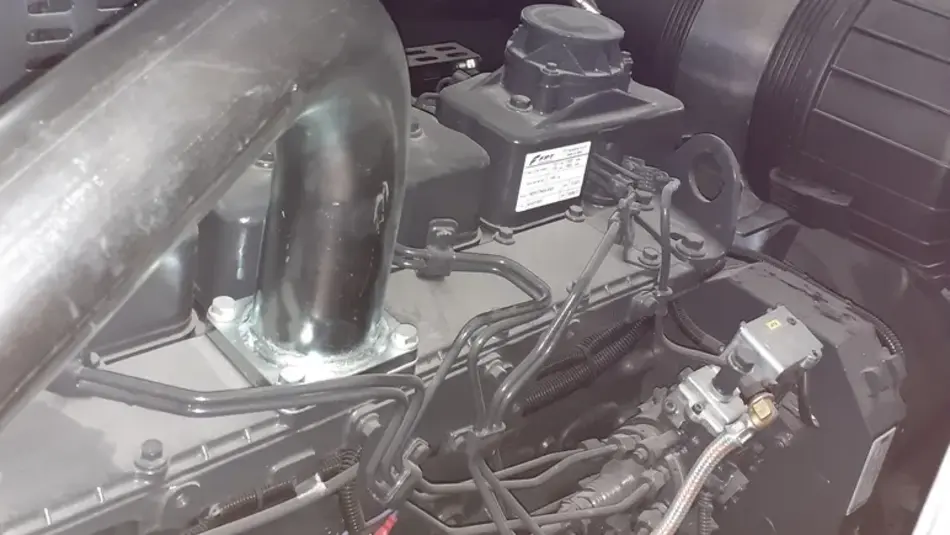

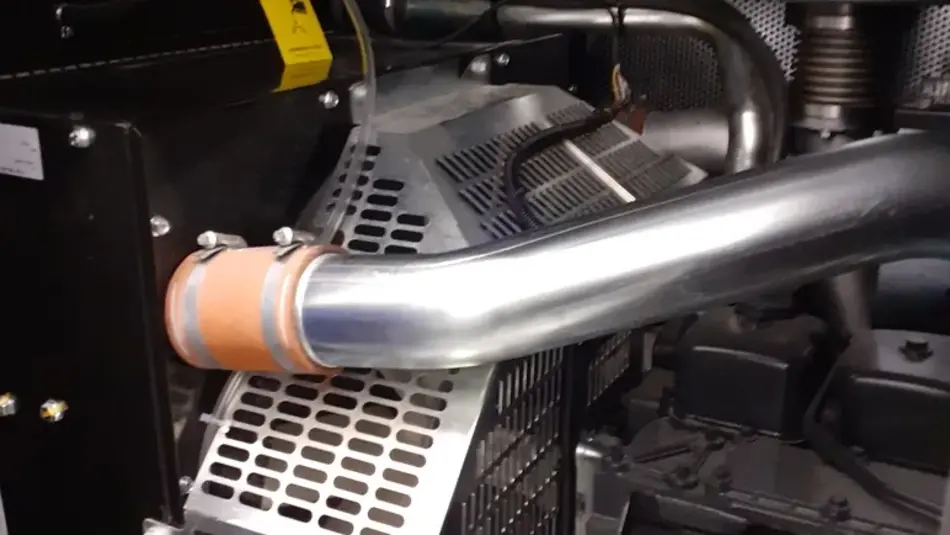

Motor des Notstromaggregats
Öffnungszeiten

Nachfolgend die Öffnungszeiten der RZ-Räume.

Bitte beachten Sie eventuelle Ausnahmen in unseren News

IT-ServicePoint G9

  • Mo. - Do.:  09:15 - 12:00 und 13:45 - 16:00
  • Fr.: 09:15 - 12:00
  • [24/7) : Anliegen an help(at)hochschule-trier.de werden schnellstmöglichst bearbeitet.

Drucker, Plotter: G14

  • 24/7(1)

PC-Pools: G12 (16+1), G13 (16), G01 (24+1), G04 (28+1)

  • 24/7(1)

PC-Pool: A205 (16+1)

  • Mo, - Fr., außer Feiertagen: 07:00 - 20:00

(1): Zugang außerhalb der Öffnungszeiten der Hochschule per Hochschulkarte (Studieausweis/Bedienstetenausweis) am Haupteingang Geb. G und den beiden RZ-Eingängen im EG und UG. Besondere Ereignisse können eine Schließung  erzwingen.

Die aktuelle Belegung der PC-Poolräume sind hier ein zu sehen:

back-to-top nach oben
